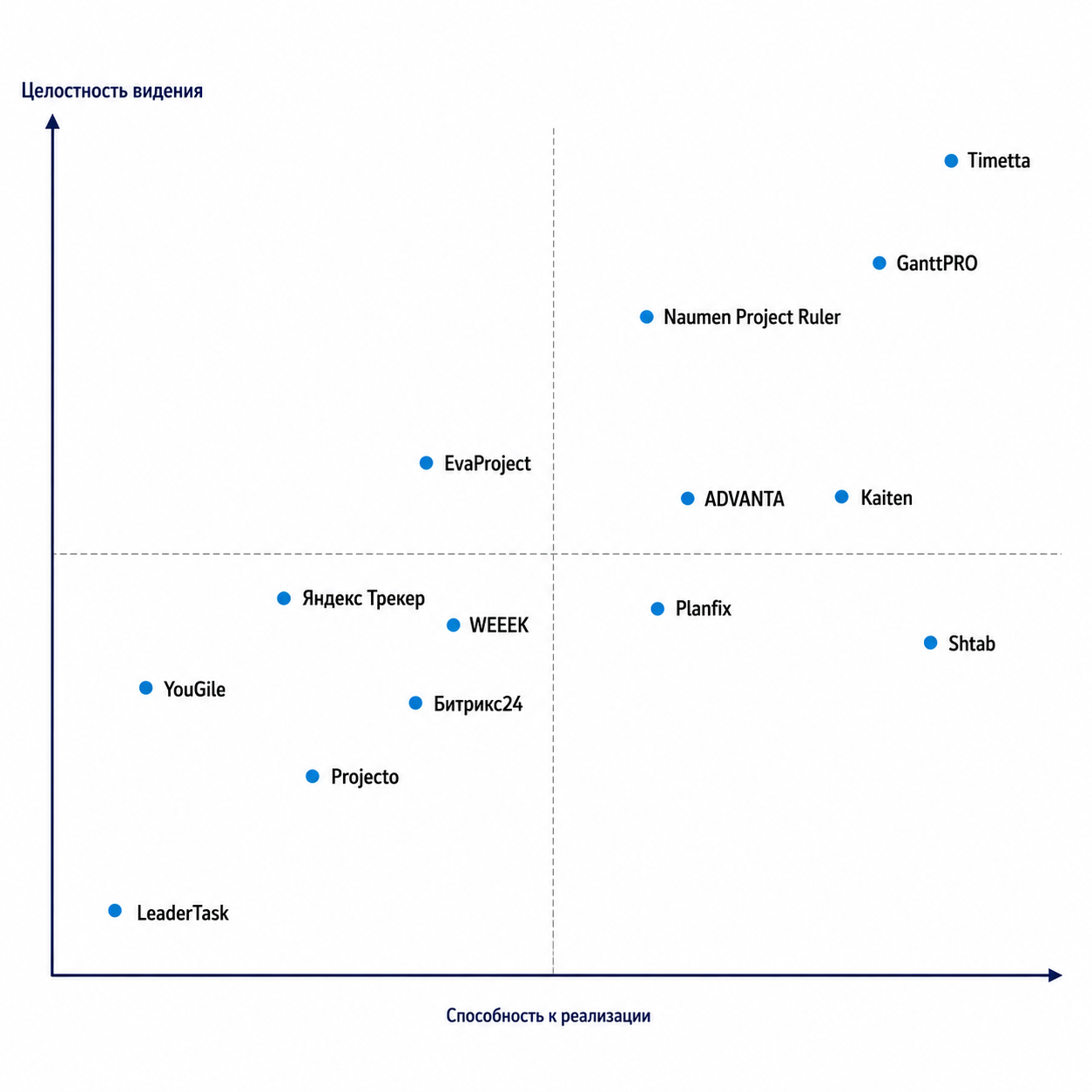

Microsoft Project остаётся главным инструментом объёмно-календарного планирования для многих российских компаний. Однако ситуация вокруг продуктов Microsoft после 2022 года остаётся сложной: новые продажи продуктов в России приостановлены, а долгосрочный статус уже приобретённых решений остаётся неочевидным.
Дополнительно усложняет ситуацию изменение продуктовой линейки со стороны Microsoft. Project Online будет выведен из эксплуатации 30 сентября 2026 года. Вместо него Microsoft предлагает разные сценарии перехода, включая Planner, Project Server Subscription Edition и Dynamics 365 Project Operations. На практике это означает, что многим организациям придётся заново собирать проектный контур.
В этом обзоре мы собрали системы, которые можно рассматривать как альтернативу MS Project для российского рынка. У каждого решения своя логика. Одни ближе к календарному планированию и ресурсной модели. Другие лучше подходят для управления задачами, процессами, клиентской работой или гибкой продуктовой разработкой. Разная степень близости к MS Project не делает продукты хуже или лучше, однако требует более внимательной проверки при оценке на соответствие принятой в компании проектной модели.
При подготовке обзора использовались открытые источники: продуктовые справки, документация, корпоративные блоги, открытая информация о тарифах, данные реестра отечественного ПО и демостенды в тех случаях, когда доступ к ним был возможен. Если какой-то продукт не вошёл в обзор, это не делает его плохим. В ряде случаев авторам не хватило открытой информации, чтобы корректно сопоставить решение с функциональными возможностями MS Project.
Все функции раздлелены на 8 блоков. При наведении на знак вопроса появится комментарий.
| Timetta | Kaiten | WEEEK | PlanFix | LeaderTask | Ytracker | GanttPro | EvaTeam | Bitrix | YouGile | Shtab | Naumen | Projecto | Advanta | |
| Создание нового плана проекта | + | +/– | +/– | +/– | +/– | +/– | + | + | + | +/– | +/– | + | +/– | +/– |
| Указание даты начала / окончания проекта | + | +/– | +/– | + | – | + | + | + | + | +/– | + | + | + | + |
| Настройка календаря проекта | +/– | +/– | +/– | +/– | – | – | + | +/– | +/– | +/– | +/– | +/– | +/– | +/– |
| Настройка свойств проекта | + | +/– | +/– | +/– | +/– | + | +/– | +/– | +/– | +/– | +/– | + | + | + |
| Создание работ | + | + | + | + | + | + | + | + | + | + | + | + | + | + |
| Указание длительности работ | + | + | + | + | +/– | +/– | + | + | + | +/– | + | +/– | +/– | +/– |
| Суммарные работы / этапы | + | +/– | – | + | +/– | +/– | + | + | +/– | – | +/– | + | +/– | + |
| Настройка иерархии работ | + | +/– | +/– | + | +/– | +/– | + | + | +/– | +/– | +/– | + | +/– | + |
| Указание дат задач | + | + | + | + | + | + | + | + | + | + | + | + | + | + |
| Создание вех | + | + | +/– | + | – | + | + | – | – | – | + | + | +/– | + |
| Ручное планирование работ | + | + | + | + | + | + | + | + | + | + | + | + | + | + |
| Автоматическое планирование работ | + | +/– | – | +/– | – | +/– | + | + | – | – | – | +/– | – | +/– |
| Настройка зависимостей работ | + | + | + | + | – | + | + | + | + | – | +/– | + | +/– | +/– |
| Задержки и опережения | – | + | – | + | – | – | + | – | – | – | – | – | – | – |
| Расчёт критического пути | + | – | – | – | – | +/– | + | – | – | – | – | – | – | +/– |
| Timetta | Kaiten | WEEEK | PlanFix | LeaderTask | Ytracker | GanttPro | EvaTeam | Bitrix | YouGile | Shtab | Naumen | Projecto | Advanta | |
| Трудовые ресурсы | + | + | + | + | +/– | +/– | + | + | + | + | + | + | + | + |
| Материальные ресурсы | – | – | – | – | – | – | + | – | – | – | – | – | – | – |
| Затратные ресурсы | +/– | – | – | – | – | – | + | – | – | – | – | +/– | – | +/– |
| Доступность ресурсов | + | + | +/– | +/– | +/– | – | + | +/– | +/– | +/– | +/– | +/– | +/– | +/– |
| Календари ресурсов | + | +/– | – | +/– | – | – | + | +/– | – | – | +/– | +/– | +/– | +/– |
| Ставки оплаты ресурсов | + | +/– | – | +/– | – | – | + | – | – | – | +/– | + | – | +/– |
| Аллокация ресурсов | + | + | + | +/– | +/– | +/– | + | + | + | + | + | + | + | + |
| Расчёт трудозатрат | + | + | + | +/– | – | +/– | + | + | + | +/– | +/– | + | +/– | +/– |
| Загрузка ресурсов по периодам назначения | + | + | +/– | +/– | – | – | + | + | +/– | +/– | +/– | + | – | +/– |
| Выявление перегрузки ресурсов | + | + | + | +/– | – | – | + | +/– | – | – | +/– | +/– | – | +/– |
| Выравнивание загрузки ресурсов | +/– | +/– | – | – | – | – | +/– | – | – | – | – | – | – | +/– |
| Анализ доступности ресурсов | + | + | + | +/– | +/– | +/– | + | +/– | +/– | +/– | +/– | +/– | +/– | +/– |
| Timetta | Kaiten | WEEEK | PlanFix | LeaderTask | Ytracker | GanttPro | EvaTeam | Bitrix | YouGile | Shtab | Naumen | Projecto | Advanta | |
| Ставки ресурсов | + | +/– | – | +/– | – | – | + | – | – | – | +/– | + | – | +/– |
| Детализация затрат по работам | + | +/– | – | +/– | +/– | – | + | +/– | – | +/– | +/– | + | – | + |
| Детализация затрат по ресурсам | + | +/– | – | +/– | – | – | + | – | – | – | +/– | + | – | + |
| Анализ бюджета проекта | + | – | – | +/– | – | – | + | +/– | – | +/– | +/– | + | – | + |
| Timetta | Kaiten | WEEEK | PlanFix | LeaderTask | Ytracker | GanttPro | EvaTeam | Bitrix | YouGile | Shtab | Naumen | Projecto | Advanta | |
| Сохранение базового плана / baseline | + | + | – | – | – | + | + | – | – | – | – | +/– | – | + |
| Ввод процента выполнения | + | +/– | – | +/– | – | – | + | + | – | – | +/– | + | – | + |
| Ввод фактических значений | + | +/– | +/– | + | – | +/– | + | + | +/– | +/– | +/– | + | +/– | + |
| Сравнение плана и факта | + | + | – | +/– | – | + | + | + | +/– | +/– | +/– | + | +/– | + |
| Определение просроченных задач | + | + | + | + | + | + | + | +/– | + | + | + | + | + | + |
| Перепланирование незавершённой работы | +/– | +/– | +/– | – | +/– | +/– | +/– | – | – | – | – | +/– | – | +/– |
| Timetta | Kaiten | WEEEK | PlanFix | LeaderTask | Ytracker | GanttPro | EvaTeam | Bitrix | YouGile | Shtab | Naumen | Projecto | Advanta | |
| Диаграмма Ганта | + | + | + | + | – | + | + | + | + | + | + | + | + | + |
| Таймлайн проекта | + | + | + | – | – | +/– | + | + | + | +/– | +/– | + | + | + |
| Календарь проекта | +/– | +/– | + | + | +/– | + | +/– | +/– | + | +/– | + | +/– | + | + |
| Сетевой график | – | – | – | +/– | – | – | – | – | – | – | – | – | – | – |
| Ресурсный план | + | + | +/– | +/– | – | +/– | + | +/– | +/– | +/– | +/– | +/– | – | + |
| Timetta | Kaiten | WEEEK | PlanFix | LeaderTask | Ytracker | GanttPro | EvaTeam | Bitrix | YouGile | Shtab | Naumen | Projecto | Advanta | |
| Встроенные отчёты | + | + | + | + | +/– | + | + | + | + | + | + | + | +/– | + |
| Пользовательские отчёты | + | +/– | +/– | + | – | + | +/– | +/– | +/– | + | + | + | +/– | + |
| Таблицы в отчётах | + | + | + | + | – | + | + | + | + | + | + | + | + | + |
| Диаграммы в отчётах | + | + | + | + | – | + | + | + | +/– | +/– | +/– | + | +/– | + |
| Отчёты по статусу проекта | + | + | + | +/– | +/– | + | + | + | + | + | + | + | +/– | + |
| Отчёты по затратам | + | +/– | – | +/– | – | – | + | +/– | – | +/– | +/– | + | – | + |
| Отчёты по ресурсам | + | + | + | +/– | – | +/– | + | +/– | +/– | +/– | + | + | +/– | + |
| Пользовательские таблицы | + | + | +/– | +/– | – | + | +/– | + | + | + | + | + | +/– | + |
| Пользовательские представления | + | + | + | + | +/– | + | +/– | +/– | + | +/– | +/– | + | + | + |
| Timetta | Kaiten | WEEEK | PlanFix | LeaderTask | Ytracker | GanttPro | EvaTeam | Bitrix | YouGile | Shtab | Naumen | Projecto | Advanta | |
| Печать представлений и отчётов | +/– | +/– | +/– | +/– | +/– | – | +/– | – | – | – | – | +/– | +/– | +/– |
| Экспорт представлений и отчётов | + | + | + | + | +/– | + | + | + | + | + | + | + | + | + |
| Обмен данными с Excel | + | + | + | + | – | +/– | + | – | + | +/– | +/– | + | + | + |
| Объединение нескольких планов | + | – | +/– | +/– | – | +/– | +/– | – | – | +/– | +/– | + | +/– | +/– |
| Общий пул ресурсов | + | – | +/– | – | +/– | +/– | +/– | +/– | +/– | +/– | +/– | +/– | +/– | +/– |
| Зависимости между проектами | – | – | +/– | +/– | – | +/– | – | – | – | – | +/– | +/– | – | +/– |
| Общий доступ к плану и задачам | + | + | + | + | + | + | + | + | + | + | + | + | + | + |
| Timetta | Kaiten | WEEEK | PlanFix | LeaderTask | Ytracker | GanttPro | EvaTeam | Bitrix | YouGile | Shtab | Naumen | Projecto | Advanta | |
| Бэклог продукта | + | + | +/– | – | +/– | + | – | + | – | +/– | +/– | + | +/– | – |
| Создание команды | + | + | + | + | + | + | + | + | + | + | + | + | + | + |
| Планирование спринтов | + | + | + | – | – | + | – | + | – | + | +/– | + | – | – |
| Отслеживание ежедневного прогресса | + | + | +/– | – | +/– | + | – | – | +/– | +/– | +/– | +/– | +/– | +/– |
| Отчёты по спринтам | + | + | – | – | – | + | – | + | – | +/– | +/– | +/– | – | – |
Timetta изначально развивалась вокруг проектной модели, близкой пользователям MS Project. Это заметно по логике планирования: проект раскладывается через иерархическую структуру работ, календарный план связан с диаграммой Ганта, а управление не заканчивается на постановке задач. В центре остаётся проект как управляемый объект со сроками, ресурсами и финансовым результатом.
Многие элементы Timetta будут понятны тем, кто привык работать в MS Project. Руководитель видит структуру проекта, контрольные точки, календарный график и плановую загрузку людей. При этом Timetta даёт много инструментов для управления ресурсами и финансами. Система помогает связать план работ с доступностью команды, учётом времени, ставками, бюджетом и фактической экономикой проекта. Такой подход особенно важен для проектно-ориентированных компаний, где результат проекта оценивается по рентабельности.
Timetta больше, чем простой российский аналога MS Project. Если в MS Project основной фокус находится в календарно-сетевом планировании, то Timetta предлагает управлять всей бизнес-моделью проектно-ориентированной компании. Внутри единого проектного контура сходятся планирование, ресурсный менеджмент, финансы, таймшиты, взаимодействие с клиентами и отчётность для руководителей. Поэтому система хорошо подходит проектным офисам, ИТ-интеграторам, консалтингу, инжиниринговым компаниям и другим организациям, где важен регулярный план-факт по финансовым показателям и трудозатратам.
По отношению к MS Project Kaiten закрывает значительную часть задач по планированию сроков, визуализации работ, совместной работе, контролю статусов и учёту времени. Отдельно стоит отметить ресурсное планирование. В системе можно смотреть загрузку сотрудников и планировать трудозатраты по задачам. Также есть документы и база знаний. Это удобно для команд, которые хотят вести задачи и проектную документацию в одном рабочем пространстве.
Kaiten ближе к современным системам управления задачами и командной работой, чем к классическим системам календарно-сетевого планирования. Поэтому его обычно рассматривают для проектной работы в командах, продуктовой разработки, сервисных процессов и операционного управления. Для сценариев, где критичны материальные и затратные ресурсы, сетевой график и автоматическое выравнивание в логике MS Project, потребуется отдельная проверка соответствия.
WEEEK чаще выбирают как рабочее пространство для небольших и средних команд. В центре продукта находятся задачи и проекты. Команда может вести работу на досках, в списках, календаре или на диаграмме Ганта. Это подходит для маркетинга, разработки, клиентских проектов, внутренних процессов и личного планирования.
По отношению к MS Project WEEEK закрывает базовое проектное планирование. В системе можно разложить работу на задачи и подзадачи, назначить исполнителей, поставить сроки, увидеть план на диаграмме Ганта, а затем контролировать ход проекта с помощью отчётов. Для проектов со сложным расписанием потребуется отдельная проверка на соответствие. Особенно если важны критический путь, базовый план, ресурсные ставки и материальные ресурсы.
PlanFix стоит рассматривать как гибкую платформу для настройки рабочих процессов. Компания может собрать свой контур управления: для задач, клиентов, согласований, заявок, документов, регламентов и отчётности. PlanFix часто выбирают, когда стандартной доски задач уже мало, а полноценную корпоративную систему внедрять рано или дорого.
В сравнении с MS Project у PlanFix есть сильные качества в управлении исполнением и настройке процессов. Проект можно связать с задачами, сроками, ответственными, трудозатратами, клиентами и внутренними правилами компании. PlanFix строится вокруг настраиваемого рабочего процесса, поэтому хорошо подходит для сервисных, клиентских, операционных и внутренних проектов. Для проектного офиса, строительства, производства и инжиниринга нужно отдельно проверить, достаточно ли возможностей по критическому пути, базовому плану, ресурсной модели и проектным затратам.
LeaderTask попал в обзор как российская система управления задачами с долгой историей на рынке. Его сильная сторона — дисциплина личных и командных поручений. Продукт помогает быстро фиксировать задачи, назначать ответственных, контролировать сроки и не терять договорённости в ежедневной работе.
В MS Project проект строится как расписание с зависимостями, ресурсами и базовым планом. В LeaderTask проект ближе к рабочему пространству для задач и поручений. Календарь, подзадачи, общие проекты и доски помогают управлять исполнением, но не заменяют календарно-сетевую модель. Поэтому LeaderTask уместен для личного планирования, малого бизнеса, административных поручений и простых командных процессов. Для проектного офиса, строительства, производства и инжиниринга нужно отдельно проверить, достаточно ли такого уровня планирования.
Яндекс Трекер попал в обзор как российская система управления задачами и процессами из экосистемы Яндекс 360 для бизнеса. Его сильная сторона — управление потоком работ. Команда настраивает очереди, статусы, права, правила обработки задач и доски. Над этим уровнем можно собрать проекты, портфели и цели. Поэтому Трекер хорошо подходит для ИТ-команд, поддержки, продуктовой разработки и внутренних процессов с большим количеством заявок.
Как аналог MS Project Яндекс Трекер нужно рассматривать с оговоркой. В MS Project проект строится как расчётный план-график. В Трекере основой остаётся движение задач по процессу. Диаграмма Ганта, проекты и портфели помогают показать сроки и общую картину работ. Учёт времени, оценки и отчёты дают контроль исполнения. Этого достаточно для команд, которым важны прозрачность задач и управляемый процесс. Для строгой модели MS Project нужно отдельно проверить критический путь, ресурсные ставки, материалы и проектные затраты.
GanttPRO не является российским сервисом, но исторически тесно связан с российском ИТ-рынком. К тому же GanttPRO ближе к MS Project, чем большинство решений в обзоре. Продукт изначально построен вокруг диаграммы Ганта, поэтому проект здесь представлен в виде календарного плана, а не потока карточек. Руководитель может разложить работу по уровням, задать длительность, связать задачи, отметить вехи и увидеть, как изменение одного срока влияет на общий график.
Сильная сторона GanttPRO в том, что он сохраняет привычную для MS Project логику планирования, но делает её проще для команды. В системе есть базовый план, критический путь, автопланирование, ресурсная загрузка и работа с бюджетом. Поэтому GanttPRO подходит для проектных команд, которым нужен именно план-график: внедрения, маркетинговые кампании, ИТ-проекты, продуктовые запуски и часть инженерных работ. Ограничения связаны не с самим Гантом, а с корпоративным контуром. Для проектного офиса с жёсткими требованиями к реестру российского ПО, локальному размещению и глубокой интеграции с внутренними системами потребуется отдельная оценка.
EvaProject — система для команд разработки, продуктовых команд и внутренних ИТ-проектов. По своей логике продукт ближе к российской замене Jira и Confluence, чем к классическому MS Project. Проект строится через задачи, подзадачи, эпики, бэклог и спринты. Документацию можно вести рядом с рабочим процессом, а движение задач контролировать через доски, статусы и отчёты.
У EvaProject есть сильные качества в управлении исполнением. Система помогает разложить работу на структуру, показать сроки на диаграмме Ганта, учитывать трудозатраты и планировать загрузку команды. Однако проектные модели EvaProject и MS Project не строго идентичны. MS Project сильней завязан на календарно-сетевую модель, в то время как EvaProject ближе agile-подход к управлению проектом.
Битрикс24 подходит компаниям, где проектная работа тесно связана с клиентами, продажами и внутренними согласованиями. Его сильная сторона в том, что задача сразу попадает в рабочий контекст компании — коммуникации, процессы, документооборот, продажи.
Битрикс24 закрывает базовый уровень планирования проектов. Диаграмма Ганта помогает показать ход работ и зависимость задач, календарь даёт представление о сроках, а учёт времени помогает оценивать фактическую занятость команды. Этого достаточно для небольших маркетинговых, сервисных, клиентских и внутренних проектов. Для замены MS Project потребуется проверить проектную модель на соответствие, особенно если важна работа с ресурсами.
YouGile стоит рассматривать как систему для командной работы, где проектное управление строится вокруг досок, задач и общения. Продукт хорошо подходит командам, которым нужно быстро навести порядок в исполнении: собрать рабочий процесс, распределить ответственность, видеть движение задач и не выносить обсуждения в отдельные чаты. Эта логика особенно уместна для маркетинга, разработки, поддержки, внутренних процессов и небольших проектных команд.
YouGile хорошо визуализирует план работ. В системе есть диаграмма Ганта, связи между задачами и автопланирование при изменении сроков. Это делает общий ход проекта понятным для команды и руководителя. При этом YouGile остаётся системой управления задачами. Для строгой проектной модели MS Project потребуется отдельная проверка функций.
Shtab ближе к системе для командной работы, чем к классическому планировщику проектов. Его удобно рассматривать для компаний, где проект живёт в ежедневных задачах, обсуждениях, документах и контроле исполнения. Проектная модель строится вокруг карточек и рабочих пространств. Это даёт понятную среду для руководителя и команды: видно, кто отвечает за работу, какие сроки поставлены, что уже завершено и где появляются задержки.
Shtab хорошо справляется с визуальной стороной проектного планирования. Рабочий план можно показать команде в понятной форме, связать задачи по срокам и видеть общий ход проекта без сложной настройки. В этом Shtab близок к привычному сценарию работы с диаграммой Ганта в MS Project, но остаётся системой для координации команды, а не полноценной заменой календарно-сетевой модели.
Naumen Project Ruler рассчитан на управление проектами на уровне проектного офиса. В системе можно вести отдельные проекты, программы, портфели и продуктовые инициативы в общей управленческой модели. Проект строится через структуру работ, в которой есть этапы, вехи, задачи и крупные блоки. Календарный план отображается на диаграмме Ганта, где руководитель видит сроки, прогресс и связи.
В плане импортозамещения MS Project у Naumen Project Ruler есть сильные качества. Система поддерживает версии планов, планирование трудозатрат, проектные ставки, учёт фактического времени и бюджетный контроль. Риски, изменения и аналитика помогают управлять проектом после утверждения плана. Продукт хорошо подходит для проектных офисов, ИТ-проектов, продуктового управления и компаний, где задачи нужно связывать с ресурсами, финансами и целями.
Projecto чаще рассматривают как систему для управления задачами, проектами и внутренней работой компании. Продукт подходит командам, которым важно держать в одном пространстве поручения, документы, письма, календарь, заметки и обсуждения. Проект в Projecto строится вокруг целей и связанных с ними задач. Для визуального контроля можно включить канбан и график Ганта.
В роли аналога MS Project Projecto закрывает базовое проектное планирование. В системе удобно вести проектную структуру, назначать исполнителей и контролировать сроки. Таймлайн целей помогает следить за ключевыми результатами проекта. Projecto скорее подходит для управленческих, сервисных, маркетинговых и внутренних проектов, где важны прозрачность задач, согласование действий и работа с документами. Для проектов с детальным расписанием, ресурсной моделью и финансовым планом потребуется отдельная проверка. Здесь Projecto может проигрывать системам, которые изначально разработаны для автоматизации проектного офиса и портфельного управления.
ADVANTA чаще рассматривают как систему для проектного офиса и управления портфелем проектов. В основе продукта лежит дерево проектов, где можно описать структуру компании, направления, проекты, этапы, задачи и контрольные точки. Такой подход подходит для организаций, которым нужно вести несколько типов проектов в единой модели и получать сводную отчётность по срокам, бюджету, статусам и рискам.
Как аналог MS Project ADVANTA закрывает большую часть сценариев классического проектного управления. Систему можно использовать для проектного офиса, портфельного контроля, строительных, инвестиционных, производственных и организационных проектов. В ней удобно вести иерархию работ, планировать сроки на диаграмме Ганта, контролировать отклонения от базового плана, загрузку сотрудников и экономику проекта. Отдельная проверка потребуется для сценариев, где важны материальные ресурсы в логике MS Project, сетевой график и управление спринтами.
Начните бесплатный 14-дневный пробный период и оцените все возможности Timetta самостоятельно.
