Как организовать работу с субподрядчиками, чтобы избежать расхождений при оплате

Как организовать работу с субподрядчиками, чтобы избежать расхождений при оплате

Работа с субподрядчиками почти всегда усложняет управление проектом. В отличие от внутренних сотрудников подрядчики работают в другой системе учёта, используют собственные документы и по-своему выстраивают взаиморасчёты. Пока проект находится на этапе выполнения работ, это обычно не выглядит серьёзной проблемой. Затраты просто относят на отдельную статью бюджета и продолжают работу.

Сложности появляются позже, когда начинается сверка актов, подтверждение объёмов работ и планирование оплат. В этот момент может оказаться, что часы в таймшитах, заявки на затраты, акты выполненных работ и реальные обязательства по оплате не совпадают друг с другом. Особенно часто это происходит в проектах, где подрядчики участвуют в ежедневной работе команды, но закрывают работы отдельными финансовыми документами.

Как нормализовать финансовый учёт субподрядчиков

Типичная ошибка заключается в том, что расходы на субподрядчиков учитывают одной строкой как обычную статью затрат проекта. На практике этого недостаточно. Для нормальной сверки актов и взаиморасчётов требуется детальный учёт трудозатрат, услуг, материалов и других расходов в привязке к конкретным работам и документам. Без такой детализации проект быстро теряет прозрачность, а любые расхождения между внутренним учётом и документами подрядчика становится сложно обосновать.

Давайте раберем, что нужно сделать для исправления ситуации:

Что нужно сделать Зачем это нужно
Разделить модели работы с подрядчиками Если подрядчик работает как часть команды, его трудозатраты лучше учитывать через задачи и таймшиты. Если подрядчик поставляет готовый результат, услуги или материалы, учёт удобнее вести через заявки на затраты и документы.
Вести детальный учёт затрат Недостаточно одной статьи расходов «субподрядчики». Нужно отдельно учитывать трудозатраты, материалы, лицензии, поставки и другие прямые расходы в привязке к конкретным работам проекта.
Связать расходы с проектными работами Все затраты и документы должны быть привязаны к задачам, этапам или работам проекта. Это позволяет понимать, на что именно были потрачены деньги и откуда возникли расхождения.
Разделить план, факт и взаиморасчёты Плановые затраты, фактическое выполнение работ, акты и оплаты не должны смешиваться в одном показателе. Это разные сущности с разной логикой учёта.
Организовать отдельный контур согласования Таймшиты, заявки на затраты и входящие акты должны проходить отдельное согласование. Без этого невозможно контролировать подтверждение работ и финансовые обязательства.
Использовать входящие акты для сверки Акт должен проходить процесс сверки, чтобы выявить расхождения межу внутренним учётом и документами подрядчика.
Фиксировать корректировки и расхождения Если суммы в актах не совпадают с таймшитами или заявками на затраты, система должна показывать разницу и позволять формировать корректировки.
Вести отдельный платёжный календарь по подрядчикам Для управления денежным потоком важно отдельно планировать выставление счетов, сроки оплат и обязательства перед подрядчиками.

Две модели работы с субподрядчиками

На практике компании обычно используют две модели работы с субподрядчиками. Выбор зависит от того, насколько глубоко подрядчик участвует в ежедневной работе проектной команды.

Подрядчик как часть проектной команды

Подход обычно используется при аутсорсинге и аутстаффинге, когда сотрудники подрядчика работает внутри проекта вместе со штатной командой.

В этом случае:

● подрядчику ставят задачи;
● его включают в ресурсный план проекта;
● трудозатраты учитывают через таймшиты;
● фактические расходы рассчитывают на основе часов и ставок сотрудников.

Такой формат удобен в проектах, где важно контролировать загрузку специалистов, фактические часы и себестоимость работ.

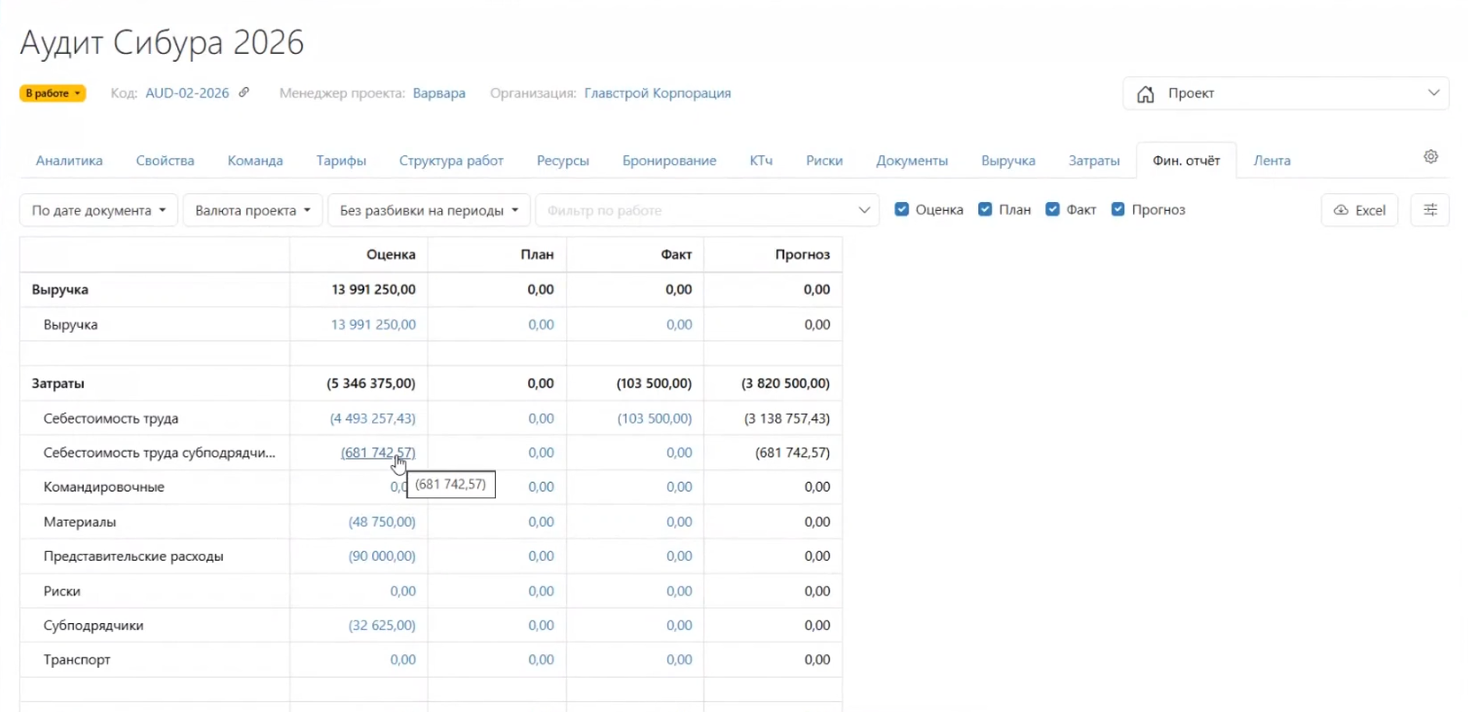

Статья себестоимости субподрядчиков в Timetta
Timetta показывает себестоимость трудозатрат субподрядчика в отдельной строке P&L.

Подрядчик как поставщик услуг или результатов работ

Подход используется в случаях, когда подрядчик поставляет готовые услуги, материалы, оборудование, лицензии или отдельные результаты работ.

В этом случае:

● подрядчики не участвуют в ежедневной работе проектной команды;
● учёт ведётся через заявки на затраты и финансовые документы;
● расходы фиксируются по отдельным статьям затрат;
● факт выполнения работ подтверждается документами и взаиморасчётами.

Такой формат удобно использовать там, где детальный почасовой контроль не требуется.

В обоих случаях акты используются для сверки выполненных работ и взаиморасчётов с подрядчиком.

Как возникают расхождения при работе с субподрядчиками

Предположим, подрядчик участвует в проекте как часть команды. Его сотрудники работают по задачам, ведут таймшиты и фиксируют трудозатраты внутри системы управления проектом.

В течение месяца проектная команда видит один объём фактически выполненных работ. Например, по внутреннему учёту подрядчик отработал 450 часов.

Однако в конце месяца подрядчик присылает акт уже на 500 часов. В этот момент возникает расхождение между внутренним учётом проекта и финансовыми документами подрядчика.

Причины могут быть разными:

● часть часов не была отражена в таймшитах;
● подрядчик учитывал дополнительные работы;
● различается методика округления или распределения затрат;
● в акт попали работы из другого периода;
● часть расходов была внесена отдельными документами.

Если проект не ведёт детальный учёт затрат и не связывает документы с конкретными работами, быстро разобраться в причинах расхождений становится практически невозможно. Именно в этот момент возникает необходимость в отдельном механизме сверки затрат.

Для сверки удобно используют входящие акты, которые позволяют связать таймшиты, заявки на затраты, финансовые документы и фактические обязательства по оплате. Если данные не совпадают, система должна показывать расхождения и позволять формировать корректировки.

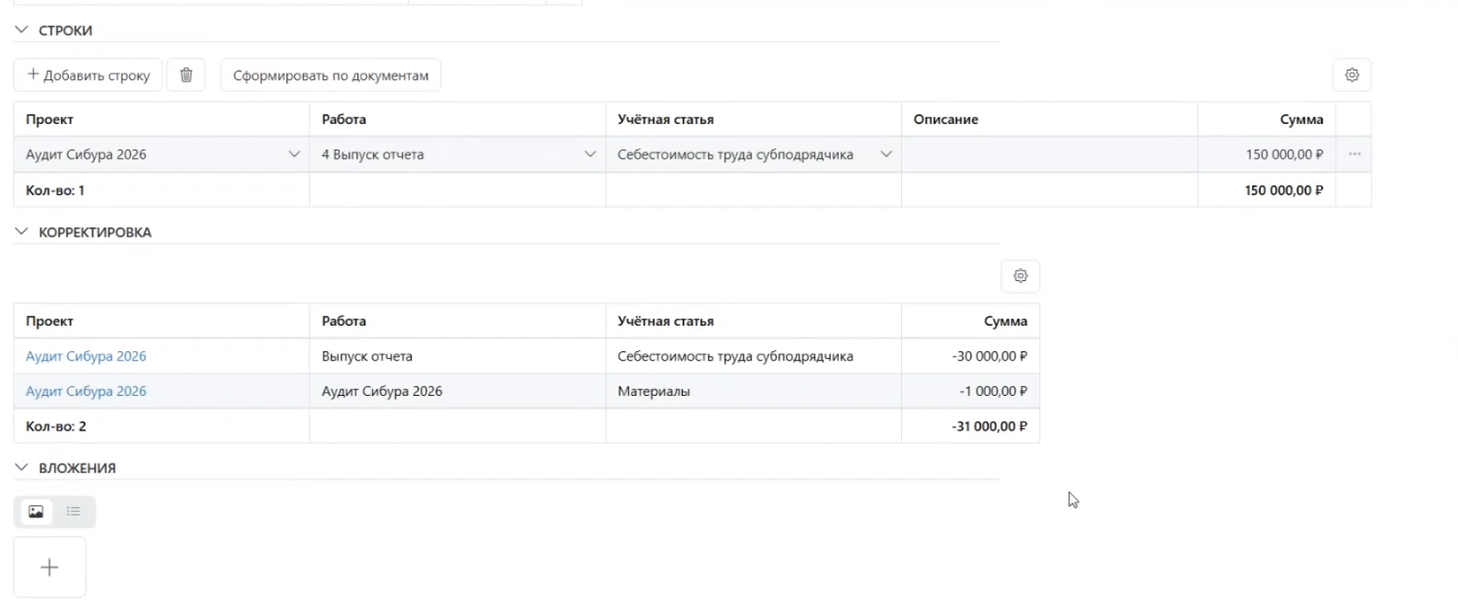

Входящие акты в Timetta
Timetta автоматически определяет расхождения между внутренними данными учёта и входящими актами.

Вывод

Работа с субподрядчиками требует отдельного контура учёта: связывать задачи, трудозатраты, документы и оплаты. Основная сложность — не в ходе работ, а при сверке внутреннего учёта с актами подрядчика. Чем раньше разделить план, факт, акты и платежи, тем проще контролировать себестоимость и финансовый результат проекта.

Оцените все возможности Timetta самостоятельно

Рекомендуем прочитать

Все записи

Попробовать бесплатно

Начните бесплатный 14-дневный пробный период и оцените все возможности Timetta самостоятельно.


Перейти на русскую версию?
