Общие сведения
Надёжность и безопасность
Покупка лицензии
Начало работы
Роли в системе
Проекты
Концепции
Компоненты
Инструкции
Задачи
Финансы
Ресурсы
Таймшиты
FAQ
Клиенты
Поддержка
Вики
Затраты
Отчёты и аналитика
Типы отчётов
Использование отчётов
Группировка данных источника
Группировка данных в отчёте
Типы виджетов
Общие отчёты и шаблоны
Настройка отчёта
Экспорт отчётов
Пользовательские настройки отчёта
Вычисляемые поля
Особые колонки отчётов с временными рядами
Использование панелей мониторинга
Публикация панелей
Панели сущностей
Фильтры источников данных
Отчёты по сущностям
FAQ
Настройка и администрирование
Типовой порядок настройки системы
Интеграция с Mattermost
Язык формул и выражений
Язык шаблонов
API
Общие сведения
Аутентификация
Примеры использования API
Справочник API
API для структуры проекта
Reporting API
Рекомендации по работе с Reporting API
Ограничения
Timetta MCP Server
On-premises
История изменений
2026
Термины и определения

Бронирование (вкладка карточки проекта)

Обновлено: 22.07.2025

Назначение

Компонент Бронирование (вкладка карточки проекта) предназначен для решения двух основных задач:

  • Выявление расхождений. Он помогает оценить и устранить разницу между часами, запланированными на проект в ресурсном плане, и часами, фактически забронированными для проекта в Календаре бронирования.
  • Создание запросов. Через компонент можно создавать запросы на ресурсы. Подробная инструкция доступна в разделе Создание запроса на бронирование.

Особенности прав доступа

Возможность редактировать данные в компоненте Бронирование зависит от прав, назначенных для роли Управление проектами.

Для работы с различными функциями требуются следующие разрешения (гранулы):

  • Редактирование ресурсного плана — гранулы «Проекты» и «Ресурсный план».
  • Создание бронирований — гранула «Бронирование».
  • Создание запросов на ресурсы — гранула «Запросы ресурсов».

Использование

Вкладка Бронирование используется для:

  • Ресурсного планирования. Вы можете редактировать ресурсный план по ресурсам и работам, основываясь на текущем бронировании проекта.
  • Формирования запросов. На вкладке можно создавать запросы на бронирование универсальных ресурсов.

Этот компонент помогает:

  • Синхронизировать потребности проекта с общей загрузкой ресурсов в компании.
  • Обеспечить бесперебойную работу над проектом в рамках доступных ресурсов.

Обзор

Вкладка Бронирование содержит следующие элементы:

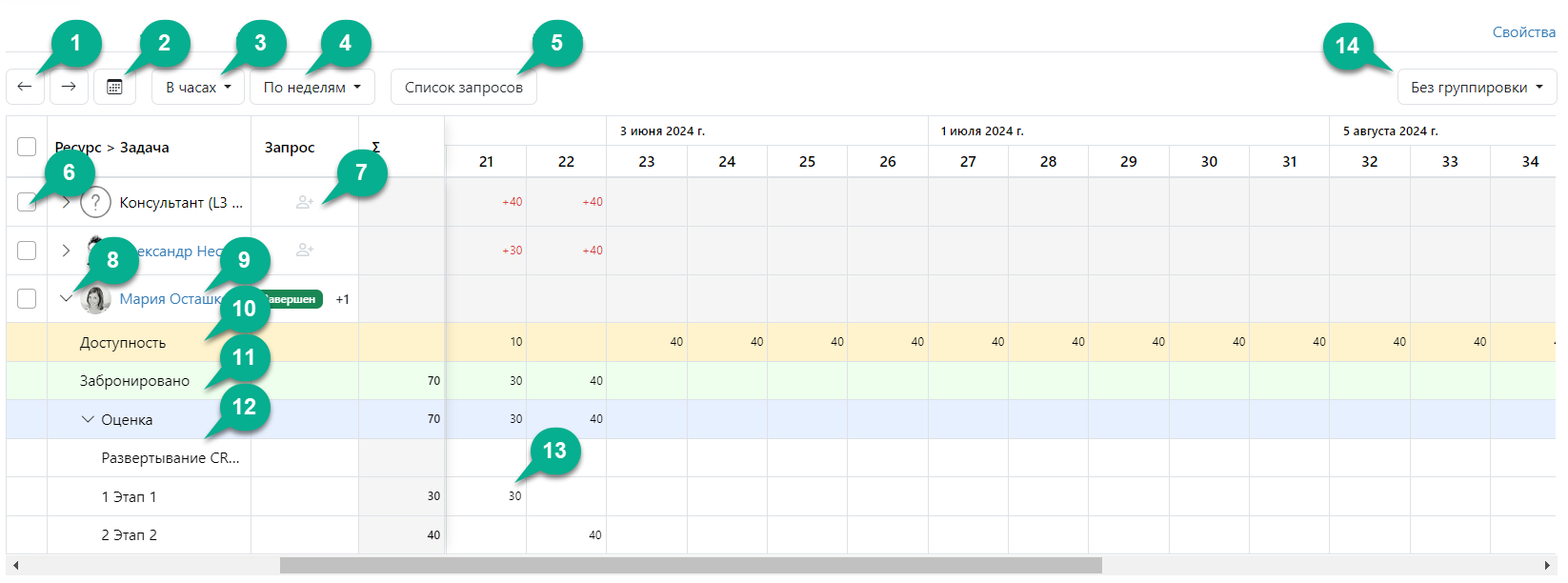

Потребность в ресурсах

  1. Навигация по периодам — кнопки для перемещения по календарю.
  2. Кнопка «Выбор периода».
  3. Выбор единицы планирования (часы, проценты от расписания, FTE, дни).
  4. Выбор масштаба планирования (по дням, неделям, месяцам).
  5. Список активных запросов на ресурсы по проекту.
  6. Чекбокс для массового выбора ресурсов. Позволяет создать несколько запросов одновременно. При массовом создании запросы сохраняются со статусом «Черновик» без запуска рабочего процесса.
  7. Кнопка создания запроса для универсального ресурса или ячейка истории запросов. Для каждого ресурса одновременно может быть активен только один запрос.
  8. Кнопка детализации потребности в ресурсе.
  9. Строка ресурса (конкретный сотрудник или универсальный ресурс). Показывает остаточную ёмкость ресурса для проекта, которая рассчитывается как разница между уже забронированными часами и запланированными в ресурсном плане.
  10. Доступность ресурса. Отображает общее количество незабронированных часов сотрудника с учётом его загрузки на других проектах.
  11. Забронировано по ресурсу. Показывает часы, забронированные на этого сотрудника в рамках текущего проекта.
  12. Оценка по ресурсу. Отображает часы, запланированные на сотрудника по работам в ресурсном плане проекта.
  13. Строка работы. Детализирует оценку ресурсного плана для конкретного ресурса в разрезе работ. Значения часов можно редактировать непосредственно в строках оценок по работам.
  14. Группировка ресурсов по запросам.

Отображение конфликтов бронирования

Компонент Бронирование наглядно отображает конфликты, возникающие при расхождении данных между Ресурсным планом проекта и Календарём бронирования.

Значения в строке ресурса подсвечиваются цветом в зависимости от типа расхождения:

  • Избыток часов (забронировано больше, чем запланировано) выделяется синим цветом со знаком -.
  • Дефицит часов (запланировано больше, чем забронировано) выделяется красным цветом со знаком +.
  • Баланс (забронированные и запланированные часы совпадают) отображается пустой ячейкой без подсветки.
  • Часы — планирование в часах.
  • Проценты — планирование в процентах от рабочего времени сотрудника по его расписанию. Например, при 8-часовом рабочем дне и загрузке 50% будет запланировано 4 часа.
  • FTE (эквивалент полной занятости) — планирование в долях от базового расписания. В системе одно расписание задано как полная занятость. Например, если базовый день составляет 8 часов, то 1 FTE будет равен 8 часам.
  • Дни — планирование в рабочих днях.

Содержание

Назначение Особенности прав доступа Использование Обзор Отображение конфликтов бронирования
