Общие сведения
Надёжность и безопасность
Начало работы
Обзор системы
Проекты
Концепции
Компоненты
Инструкции
Ресурсы
Таймшиты
Финансы
Клиенты
Биллинг
Затраты
Отчёты и аналитика
FAQ
Типы отчётов
Использование отчётов
Группировка данных источника
Группировка данных в отчёте
Типы виджетов
Общие отчёты и шаблоны
Настройка отчёта
Экспорт отчётов
Пользовательские настройки отчёта
Вычисляемые поля
Выражения вычисляемых полей
Особые колонки отчётов с временными рядами
Использование панелей мониторинга
Публикация панелей
Фильтры источников данных
Настройка и администрирование
Типовой порядок настройки системы
Жизненные циклы и воркфлоу
On-premises
API
История изменений
Термины и определения

Работы проекта

Обновлено: 01.08.2025

Назначение

Список работ проекта доступен на вкладке Структура работ. Здесь можно указать состав работ, их сроки и исполнителей. Список работ может отображаться в двух представлениях: таблица и таймлайн (подробнее — Таймлайн работ проекта).

При создании проекта автоматически создаётся его главная работа. При добавлении этапов она становится суммарной. Её свойства синхронизируются:

  • Со свойствами проекта (наименование, описание и признак возможности списания времени без выбора работы).
  • Со свойствами подчинённых работ (сроки).

Главная работа позволяет списывать время на сам проект, в том числе без необходимости создавать дополнительные работы.

Уровень детализации проекта по работам зависит от целей учёта, например:

  • Без работ — если проект короткий и не требует декомпозиции (главная работа — работа уровня 1).
  • Работы уровня 2 (подчинённые главной) — соответствуют этапам контракта, если проект запланирован и учитывается только по ним.
  • Работы уровней 3-7 — используются для детального планирования этапов проекта, списка работ, их параметров и связей.

Права доступа

Для отображения работ проекта требуется набор прав для роли Управление проектами с активной гранулой «Структура работ».

Использование

Работы задействованы в следующих компонентах:

  • Ресурсный план. Работы отображаются по назначенным для них исполнителям на вкладке Ресурсы.
  • Бронирование. Работы отображаются в этой вкладке по назначенным для них исполнителям.
  • Выручка. Суммы выручки в этой вкладке начисляют на работы проекта.
  • Затраты. Суммы затрат в этой вкладке начисляют на работы проекта.
  • Фин. отчёт. В финансовом отчёте проекта показатели можно фильтровать по конкретной работе.

Обзор

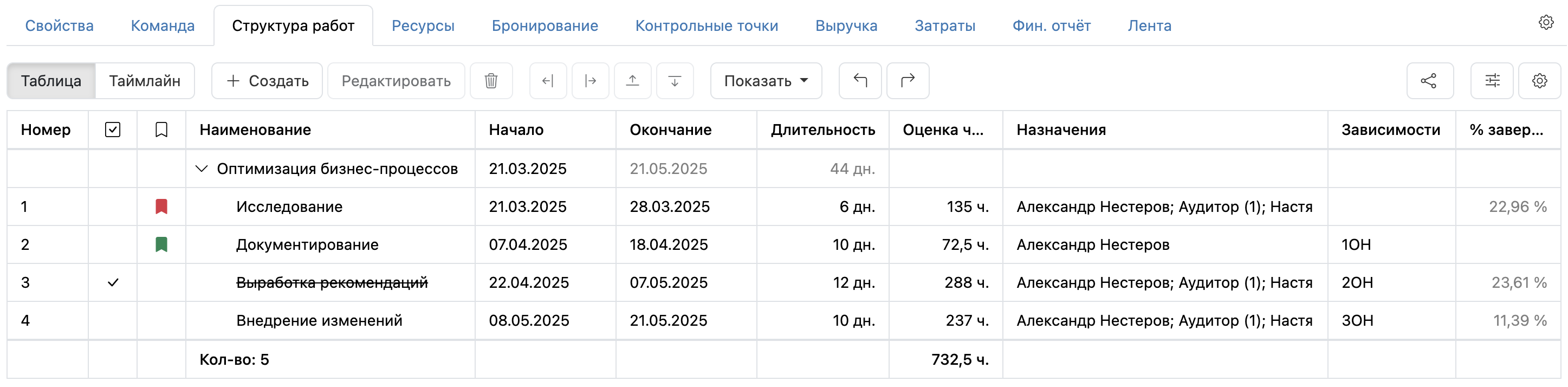

Вкладка Структура работ проекта:

Структура работ проекта

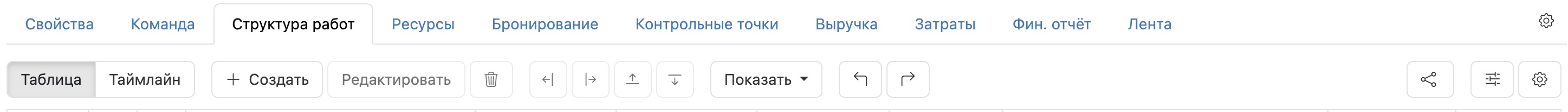

Панель управления работами:
Панель управления работами

  • Таблица / Таймлайн — переключение вариантов представления списка работ.
  • Создать — добавление новой работы.
  • Редактировать — открытие карточки выбранной работы для редактирования.
  • Корзина — удаление выделенной работы.
  • Кнопки перемещения — изменение уровня вложенности и порядка работ.
  • Показать — сворачивание/развёртывание структуры работ до определённого уровня.
  • Отмена / Повтор — отмена или повтор внесённых в структуру работ изменений.
  • Экспорт — выгрузка списка работ в форматах .xlsx, .png, .jpeg и формирование ссылки на работы проекта.
  • Опции — переключатель отображения главной работы проекта.
  • Изменить представление (иконка шестерёнки) — настройка списка колонок и отображаемых значений таблицы.

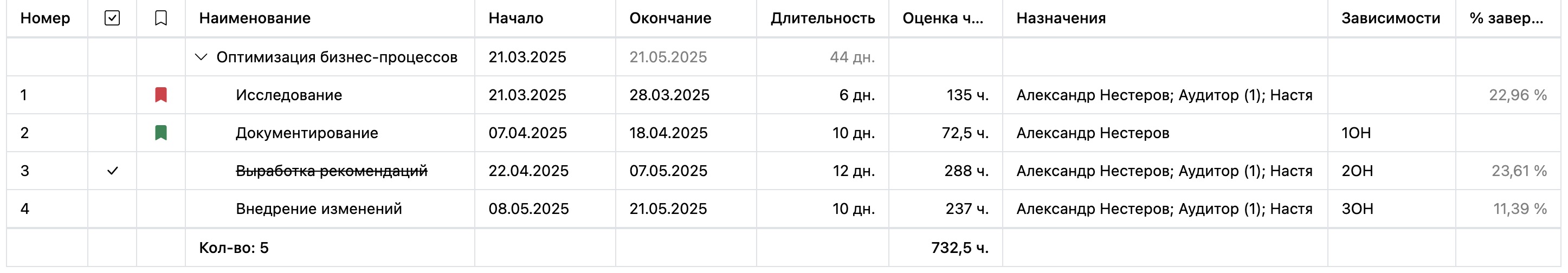

Элементы таблицы работ:
Таблица работ

  • Выполнено (иконка чекбокса) — признак завершения работ.
  • Категория (иконка закладки) — перечень доступных для работы категорий.
  • Наименование — наименование работы. Поле обязательно для отображения и не может быть отключено в настройках представления.
  • Начало и Окончание — период выполнения работ (справочные поля).

Примечание

Если сроки работы превышают сроки проекта, последние увеличиваются. Сокращение сроков работы на сроки проекта не влияет.

  • Длительность — число рабочих дней, запланированных на работу. Вычисляется с учётом выходных. Подробнее — Расписания.

Примечание

Длительность можно указать вручную. Тогда дата окончания будет рассчитана автоматически от даты начала работы. Также длительность считается автоматически при заполнении Даты начала и Даты окончания работы.

  • План. начало и План. окончание — период выполнения работ из мастер-версии проекта.
  • Веха — установка признака «Веха» для конкретной работы. Подробнее — Веха.
  • Назначения — выбор исполнителей. Позволяет списывать время на работу, а также добавляет ресурс в ресурсный план и позволяет планировать по нему часы проекта.
  • Зависимости — список работ, которые являются ведущими для выбранной, а также типов связей между зависимой и ведущей работами. Подробнее — Типы связей.
  • Оценка часы — оценка трудозатрат по работе. Это сумма часов по работе из оценки ресурсного плана. Для суммарных работ поле доступно только на чтение. Для остальных:
    • в ручном планировании — только на чтение;
    • в автоматическом — доступно для редактирования.
  • План. часы — сумма часов по работе из ресурсного плана мастер-версии проекта. Поле доступно только на чтение.
  • Факт. часы — сумма фактических часов по работе из согласованных таймшитов. Поле доступно только на чтение.
  • Процент завершения — соотношение Факт. часов к Оценке часов по работе.
  • Оценка себес. — сумма часов по работе, запланированных в текущей оценке ресурсного плана, умноженных на ставки себестоимости членов команды. Поле доступно только на чтение.
  • План себес. — сумма часов по работе, запланированных в ресурсном плане мастер-версии проекта, умноженных на ставки себестоимости членов команды. Поле доступно только на чтение.
  • Факт себес. — сумма фактически учтённых часов по работе из согласованных таймшитов, умноженных на ставки себестоимости членов команды. Поле доступно только на чтение.
  • Фиксированный объём работ — признак, определяющий, будет ли изменение объёма ресурсов влиять на трудозатраты. Поле доступно только в автоматическом планировании. Подробнее — Автоматический режим.
  • Тип ограничения — тип ограничения задач. Поле доступно только в автоматическом планировании. Подробнее — Типы ограничений.
  • Строка итогов — сумма по столбцам с числовыми полями.

Примечание

Значения в столбцах с показателями суммируются при сворачивании суммарной работы.
