Общие сведения
Надёжность и безопасность
Покупка лицензии
Начало работы
Роли в системе
Проекты
Концепции
Компоненты
Инструкции
Задачи
Финансы
Ресурсы
Таймшиты
Клиенты
Вики
Затраты
Отчёты и аналитика
Типы отчётов
Тип отчёта «Акты»
Тип отчёта «Баланс отсутствий»
Тип отчёта «Бронирование»
Тип отчёта «Биллинг»
Тип отчёта «Версии проектов»
Тип отчёта «Задачи»
Тип отчёта «Затраты»
Тип отчёта «Заявки на затраты»
Тип отчёта «Заявки на отсутствия»
Тип отчёта «История ставок пользователей»
Тип отчёта «Запросы ресурсов»
Тип отчёта «Навыки пользователей»
Тип отчёта «Пользователи»
Тип отчёта «Проводки»
Тип отчёта «Ресурсный план»
Тип отчёта «Ресурсный план (по версиям)»
Тип отчёта «Проекты»
Тип отчёта «Сертификаты пользователей»
Тип отчёта «Счета»
Тип отчёта «Счета (строки)»
Тип отчёта «Таймшиты»
Тип отчёта «Таймшиты детально»
Тип отчёта «Финансы»
Тип отчёта «Структура работ»
Тип отчёта «Центры затрат проектов»
Тип отчёта «Задания воркфлоу»
Тип отчета Клиенты
Тип отчета «Контакты»
Тип отчёта «Сделки»
Тип отчёта «История состояний сделок»
Тип отчёта «Взаимодействия»
Использование отчётов
Группировка данных источника
Группировка данных в отчёте
Типы виджетов
Общие отчёты и шаблоны
Настройка отчёта
Экспорт отчётов
Пользовательские настройки отчёта
Вычисляемые поля
Особые колонки отчётов с временными рядами
Использование панелей мониторинга
Публикация панелей
FAQ
Фильтры источников данных
Настройка и администрирование
Типовой порядок настройки системы
Язык формул и выражений
Язык шаблонов
On-premises
API
Общие сведения
Примеры использования API
Аутентификация
Справочник API
Reporting API
Рекомендации по работе с Reporting API
Ограничения
История изменений
Термины и определения

Гейтовая модель и контрольные точки

Обновлено: 21.08.2025

Общие сведения

Существует несколько подходов к управлению проектами: гибкие (Agile, Scrum), каскадные (Waterfall) и гибридные. Один из наиболее распространённых подходов для сложных, капиталоёмких и высокорисковых проектов — гейтовый подход (Stage-Gate), или управление по контрольным точкам.

При этом подходе проект проходит через последовательные фазы. Переход к следующей фазе возможен только после формальной оценки результатов и принятия решения на контрольной точке.

Основные цели подхода:

  • обеспечить управляемость проекта;
  • повысить прозрачность принятия решений;
  • снизить риски;
  • минимизировать затраты на неэффективные инициативы.

Гейтовая модель особенно эффективна в следующих сценариях:

  • разработка продуктов;
  • инвестиционные проекты;
  • инженерные проекты;
  • программы цифровой трансформации;
  • государственные программы;
  • исследовательские и инновационные инициативы.

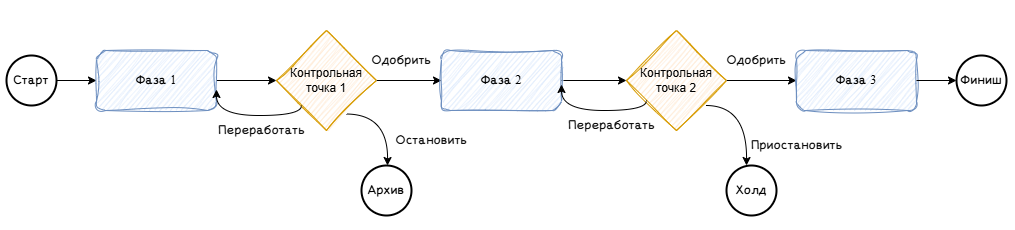

Обзор подхода

Гейтовая модель включает два ключевых элемента:

  • Фазы — логически завершённые этапы активной работы;
  • Контрольные точки (КТч) или гейты — точки проверки результатов, рисков и готовности проекта к следующему этапу.

На каждой контрольной точке принимается одно из решений:

  1. Продолжить (Go) — переход к следующей фазе;
  2. Вернуть на доработку (Recycle / Redo) — повторное прохождение текущей фазы;
  3. Приостановить (Hold) — временное приостановление проекта;
  4. Остановить (Kill) — прекращение реализации проекта.

Управление по контрольным точкам

Такой механизм позволяет управлять проектом поэтапно, принимая решения на основе фактических результатов.

Контрольная точка и веха

В Timetta важно различать два понятия:

  • Веха — фиксирует достижение результата или завершение части работ; является частью структуры работ (ИСР);
  • Контрольная точка — отдельная сущность, используемая для формального анализа и принятия решений.

Основное отличие: веха фиксирует прогресс, а контрольная точка управляет проектом.

В Timetta контрольные точки могут быть связаны с вехами. Это позволяет объединить календарное и управленческое планирование.

Реализация подхода в Timetta

В Timetta контрольная точка — это самостоятельная сущность проекта. Это позволяет использовать её как полноценный управленческий объект.

Контрольная точка может включать:

  • Тип;
  • Уровень;
  • Контролёра;
  • Прогноз (оценку здоровья);
  • Чек-лист (критерии приёмки);
  • Описание;
  • Вложения (подтверждающие документы);
  • дополнительные свойства и аналитику.

Такой подход делает контрольные точки универсальным механизмом контроля и согласования.

Типы контрольных точек

Каждая контрольная точка имеет Тип. Типы реализованы в системе как справочник и могут быть адаптированы под требования компании.

Наиболее распространённые типы:

Тип Назначение
Документарная Проверка комплектности и корректности документации
Финансовая Проверка экономической целесообразности, бюджета и финансовых условий
Этапная (гейт) Контроль завершения этапа и принятие решения о переходе

Ключевой принцип:

Этапная контрольная точка является полноценным гейтом. Именно она определяет возможность перехода между фазами проекта.

Дополнительно организация может использовать и другие типы:

  • технические;
  • рыночные;
  • стратегические;
  • продуктовые.

Уровни контрольных точек

Контрольные точки могут использоваться на разных уровнях управления:

Уровень Назначение
Операционный Контроль внутри проектной команды
Тактический Контроль проекта целиком
Стратегический Контроль портфеля или программы
Корпоративный Контроль на уровне бизнеса

Это позволяет применять единый механизм управления как на уровне проекта, так и на уровне портфеля.

Модель проекта

Для формализации гейтового подхода в Timetta используется модель проекта.

Модель проекта — это формализованная схема выполнения проекта. Она определяет:

  • этапы;
  • контрольные точки;
  • порядок прохождения;
  • правила переходов;
  • управленческую методологию.

В системе может существовать несколько моделей. Например:

  • Product Development Lifecycle;
  • Capital Investment Model;
  • Innovation Pipeline.

При создании проекта пользователь выбирает модель. Она становится основой жизненного цикла проекта.

Это позволяет применять разные методологии к разным типам проектов.

Этапы проекта

Этапы формируют верхнеуровневую структуру проекта. Пример:

  1. Инициация идеи.
  2. Подтверждение концепции.
  3. Разработка решения.
  4. Проверка и тестирование.
  5. Вывод на рынок.
  6. Оценка результатов.

В Timetta этапы модели:

  • отображаются в виде «дорожной карты»;
  • автоматически копируются в ИСР;
  • становятся частью календарного плана.

Контрольные точки отображаются как специальные вехи.

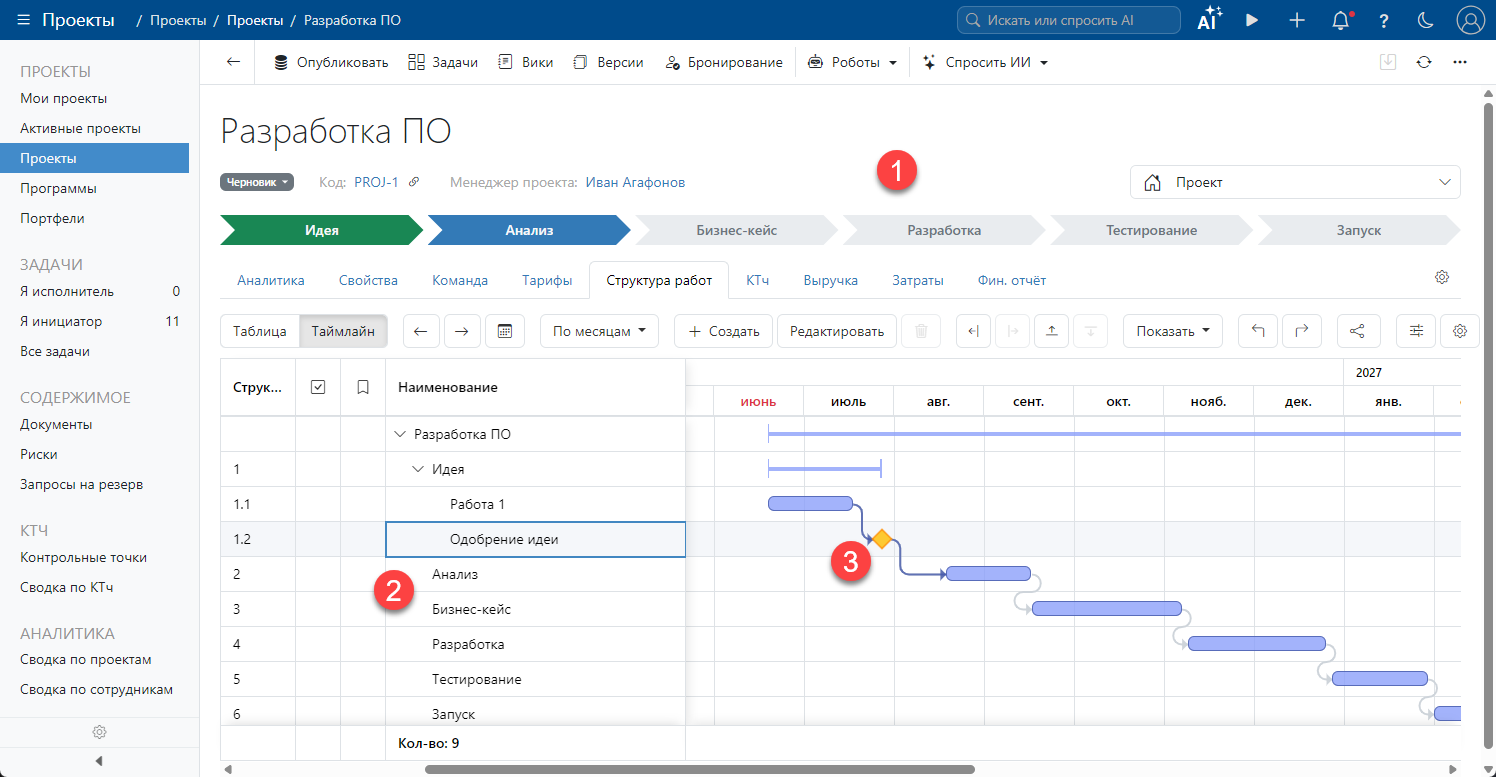

Управление по контрольным точкам

  1. Этапы проекта.
  2. Элементы структуры копируются из этапов.
  3. Веха, связанная с контрольной точкой.

Это позволяет объединить Stage-Gate управление с классическим проектным планированием.

Чек-листы контрольных точек

Каждая контрольная точка может содержать чек-лист. Он используется для формализации критериев прохождения.

Примеры пунктов:

  • подготовлена проектная документация;
  • выполнен финансовый расчёт;
  • проведена оценка рисков;
  • собраны необходимые согласования;
  • приложены подтверждающие документы.

Во время исполнения ответственные участники:

  • отмечают выполнение пунктов;
  • прикладывают документы;
  • фиксируют комментарии;
  • обновляют статус.

Это позволяет формализовать процедуру прохождения контрольной точки.

Жизненный цикл контрольной точки

Контрольная точка может иметь собственный жизненный цикл. Он определяет:

  • набор состояний;
  • правила переходов;
  • обязательные условия;
  • ограничения.

Пример жизненного цикла:

Draft → In Review → Approved → Rejected

Жизненный цикл напрямую влияет на проект. Например, если этапный гейт не согласован, переход к следующей фазе может быть заблокирован.

Воркфлоу

Поверх жизненного цикла можно настраивать воркфлоу.

Воркфлоу позволяет:

  • запускать согласование;
  • назначать задания;
  • отправлять уведомления;
  • фиксировать решения.

Например, для контрольной точки можно запустить воркфлоу «Согласование» — процедуру согласования с инвестиционным комитетом.

Результат воркфлоу влияет на состояние контрольной точки.

Таким образом, жизненный цикл отвечает за формальные состояния, а воркфлоу — за организационную процедуру.

Контроль на уровне проекта

Все контрольные точки проекта отображаются в карточке проекта. Они:

  • сгруппированы по этапам;
  • показывают текущее состояние;
  • отображают исполнителей;
  • отображают прогноз;
  • показывают историю прохождения.

Это даёт руководителю проекта полную картину состояния проекта.

Контроль на уровне портфеля

Timetta позволяет управлять контрольными точками на уровне группы проектов.

Портфельный контроль позволяет:

  • видеть все контрольные точки по проектам;
  • анализировать статусы;
  • отслеживать просрочки;
  • выявлять проблемные зоны;
  • анализировать риски.

Это особенно важно для программного и инвестиционного управления.

Прогнозирование и исторический анализ

Для контроля динамики в Timetta используется дашборд Прогнозирование.

Дашборд отображает значения выбранных свойств проекта по:

  • проектам;
  • календарным периодам.

Источником данных являются снапшоты проектных версий. В анализ попадают только версии в состоянии Снапшот.

Основной сценарий использования:

руководитель проекта регулярно формирует статус-отчёт и фиксирует актуальные оценки:

  • здоровье контрольных точек;
  • риски;
  • прогноз завершения;
  • отклонения.

Система сохраняет эти данные в снапшотах.

Дашборд позволяет:

  • просматривать историю изменений;
  • сравнивать значения по периодам;
  • анализировать тренды;
  • выявлять ухудшение состояния проекта.

Например, можно анализировать:

  • динамику здоровья контрольных точек;
  • изменение уровня рисков;
  • устойчивость прохождения этапов.

Таким образом, Timetta позволяет контролировать не только текущее состояние проекта, но и историю его изменений.

Преимущества подхода

Использование Stage-Gate в Timetta позволяет:

  • снизить проектные риски;
  • формализовать принятие решений;
  • повысить прозрачность управления;
  • обеспечить поэтапное финансирование;
  • контролировать ресурсы;
  • внедрить единые корпоративные процедуры;
  • управлять портфелями и программами через единый механизм.

Гейтовый подход особенно полезен в организациях, где важны управляемость, дисциплина исполнения и прозрачность принятия решений.

Преимущества управления по контрольным точкам:

  • Снижение рисков: можно быстро выявить и остановить неуспешный проект;
  • Контроль ресурсов: возможно поэтапное финансирование и минимизация перерасходов;
  • Прозрачность: есть чёткие критерии и документированные решения;
  • Гибкость: можно скорректировать проект до следующей затраты или остановить его.

Сферы, где применение контрольных точек наиболее эффективно:

  • Корпоративные проекты, например разработка продукта, IT, строительство;
  • Государственные программы, где важно поэтапное согласование;
  • Стартапы и инновации, где нужно избежать вложений в нежизнеспособные идеи.

Содержание

Общие сведения Обзор подхода Контрольная точка и веха Реализация подхода в Timetta Типы контрольных точек Уровни контрольных точек Модель проекта Этапы проекта Чек-листы контрольных точек Жизненный цикл контрольной точки Воркфлоу Контроль на уровне проекта Контроль на уровне портфеля Прогнозирование и исторический анализ Преимущества подхода
