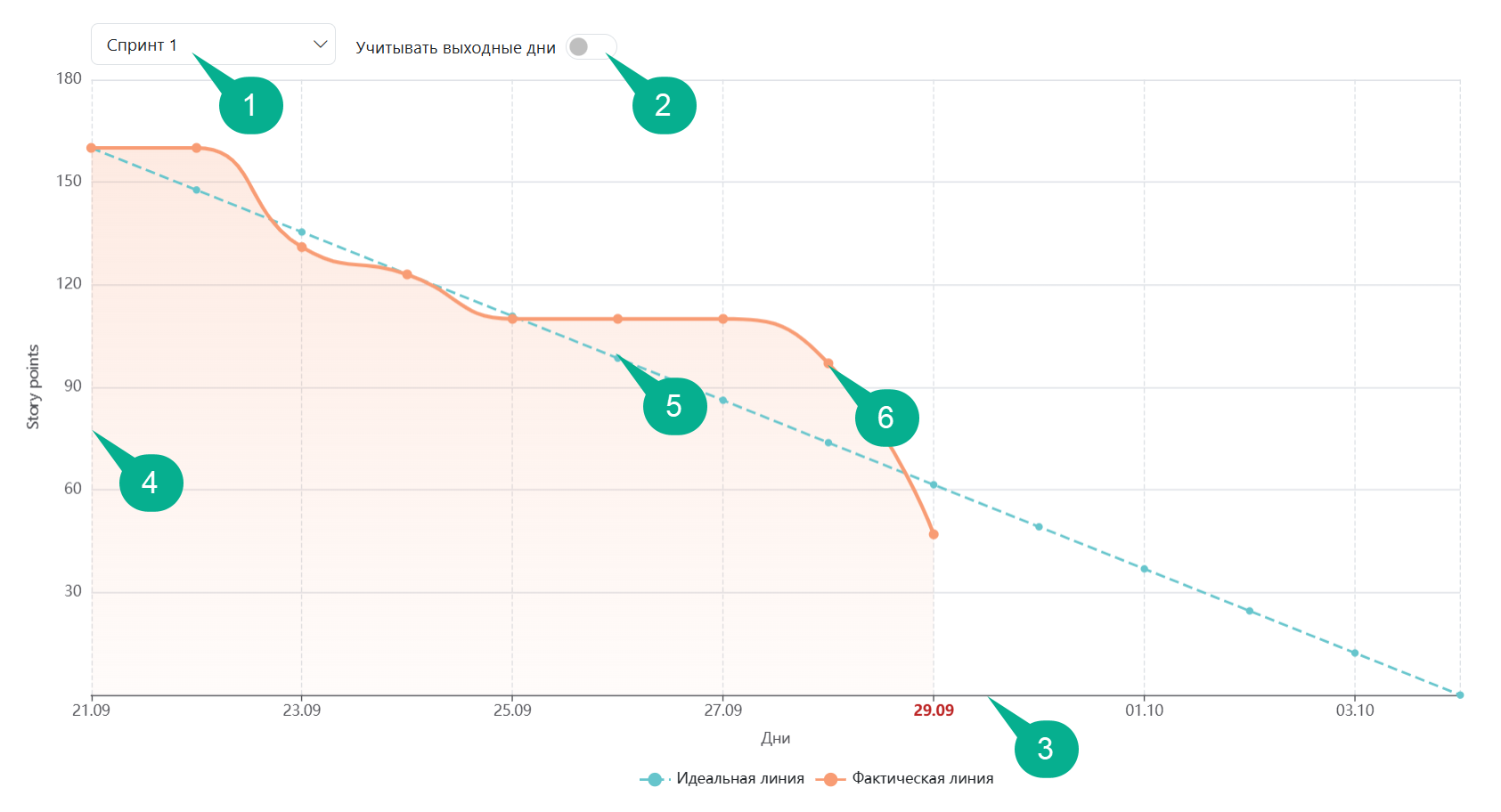

Диаграмма сгорания спринта показывает, как меняется оставшийся объём задач в Story Points (SP). Она помогает увидеть, уменьшается ли незавершённая работа, как на неё влияют изменения состава спринта и сколько оценённой работы остаётся к его завершению.
В диаграмме есть два режима:
Диаграмма строится для одного спринта. Затраченное время и процент готовности не уменьшают остаток SP: оценка задачи сгорает при её закрытии.
При открытии выбирается активный спринт с признаком В работе. Если его нет, выбирается активный спринт с самой поздней датой окончания. Если активных спринтов нет, выберите нужный вручную. В списке доступны и завершённые спринты.

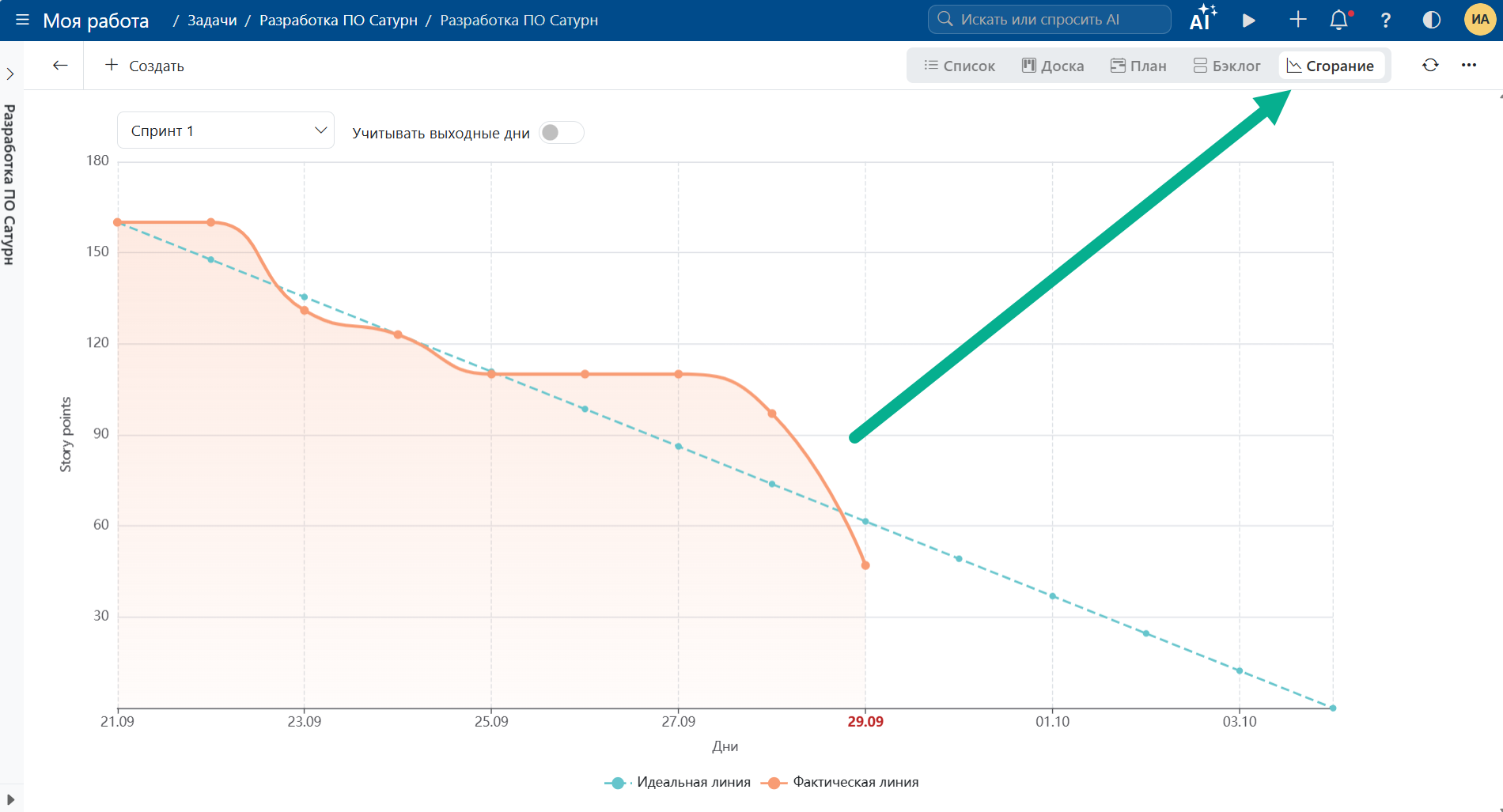

Если режима Сгорание нет, проверьте настройки представления. Для представления задач должны быть включены Бэклог и Диаграмма сгорания; при настройке также используется связанный режим Доска. Отдельный тип доски Scrum выбирать не требуется.
Спринты относятся к конкретному представлению. Чтобы посмотреть спринт другой доски, откройте соответствующее представление.
| Что нужно узнать | Режим |
|---|---|
| Как выглядит сгорание нынешнего набора задач с текущими оценками | Текущий объём |
| Каким был объём в начале и как он менялся в ходе спринта | История спринта |
| Когда добавили или исключили задачи, изменили оценки, повторно открыли работу | История спринта |
| Что происходило в завершённом спринте до последующих переносов и правок задач | История спринта, если для него сохранена полная история |
В расчёт входят задачи, у которых сейчас выбран этот спринт. Для каждой используется текущее значение Story Points.
Для каждого дня система берёт сумму этих оценок и вычитает оценки задач, которые сейчас закрыты и последняя дата закрытия которых уже наступила.
Остаток = текущий объём задач спринта − оценка учитываемых закрытых задач.
Если закрытая задача была закрыта ещё до начала спринта, её оценка уже вычтена из начального остатка. Поэтому фактическая линия может начинаться ниже идеальной.
Изменение состава, оценок и состояний влияет и на прошлые точки:
| Изменение | Результат пересчёта |
|---|---|
| Добавили задачу | Её нынешняя оценка включается в расчёт с начала спринта, даже если добавление произошло позже. |
| Исключили, перенесли или удалили задачу | Она перестаёт участвовать во всём расчёте этого спринта. |
| Изменили Story Points | Новая оценка применяется ко всей линии. |
| Повторно открыли задачу | Пока задача открыта, её прежнее закрытие больше не уменьшает остаток, в том числе за прошлые дни. |
| Снова закрыли задачу | Используется последняя дата закрытия. |
Отдельной линии изменения объёма в этом режиме нет. Среди событий отображаются учитываемые закрытия задач.
Пример. Спринт начался с двух открытых задач на 3 и 5 SP — всего 8 SP. Во второй день закрыли задачу на 3 SP, в третий добавили новую открытую задачу на 5 SP, в четвёртый закрыли исходную задачу на 5 SP. На момент просмотра идёт четвёртый день; плановый финиш — пятый.
После добавления задачи текущий объём равен 13 SP. Пересчитанный остаток по дням: 13 → 10 → 10 → 5 SP. Рост объёма в третий день отдельным скачком не виден: добавленные 5 SP уже включены в прошлые точки.

В этом режиме система использует исходное состояние при запуске спринта и последующие сохранённые изменения. Каждая дневная точка показывает состояние на конец соответствующего дня, а за сегодня — на момент загрузки данных.
Отображаются три линии:
| Линия | Что показывает |
|---|---|
| Фактическая линия | Сумму оценок открытых задач, находившихся в спринте в этот день. |
| Объём спринта | Сумму оценок всех задач, находившихся в спринте в этот день, включая закрытые. |
| Идеальная линия | Равномерное снижение исходного объёма к плановой дате окончания. |
Изменения учитываются в день события:
| Событие | Объём спринта | Остаток |
|---|---|---|
| Добавлена открытая задача на 5 SP | +5 SP | +5 SP |
| Добавлена уже закрытая задача на 5 SP | +5 SP | Не меняется |
| Открытая задача переоценена с 3 до 5 SP | +2 SP | +2 SP |
| Закрытая задача переоценена с 3 до 5 SP | +2 SP | Не меняется |
| Закрыта задача на 5 SP | Не меняется | −5 SP |
| Повторно открыта задача на 5 SP | Не меняется | +5 SP |
| Открытая задача на 5 SP исключена, перенесена или удалена | −5 SP | −5 SP |
| Закрытая задача на 5 SP исключена, перенесена или удалена | −5 SP | Не меняется |
Тот же пример. В истории остаток составит 8 → 5 → 10 → 5 SP, а объём спринта — 8 → 8 → 13 → 13 SP. Добавление задачи видно в третий день. Значения первого и второго дней сохраняются.

Начальное состояние фиксируется при первом переводе спринта В работу в бэклоге. Оно включает состав задач, их оценки и состояния на момент запуска. Подготовительные изменения входят в этот начальный набор.
Плановые даты и часовой пояс, зафиксированные для исторического расчёта, задают исходный ориентир. Последующее изменение дат спринта не перестраивает его заново.
Если спринт запустили позже плановой даты начала, фактическая история начинается со дня запуска. Система не создаёт точки за дни, для которых не было начального состояния.
После завершения история заканчивается датой завершения. Последующие изменения, переносы и удаление задач не меняют завершённую историческую диаграмму. Само завершение не списывает оставшиеся SP автоматически.
Перенос задач при завершении
При завершении спринта через бэклог незавершённые задачи сначала переносятся в выбранный спринт или бэклог. В истории это уменьшает и объём, и остаток исходного спринта.
Поэтому нулевой остаток в конце может означать как закрытие задач, так и исключение незавершённой работы. Проверяйте события и линию Объём спринта.
Если завершённый спринт снова сделать активным, история продолжится. Изменения задач, сделанные пока спринт был завершён, будут учтены при повторном открытии. Исходный план при этом сохраняется.
Для истории нужны сохранённое начальное состояние и последовательные изменения спринта. У старых спринтов, запущенных до появления записи истории, этих данных может не быть.
В таком случае вместо графика появляется сообщение: например, об отсутствии начального состояния или о том, что история начала записываться после начала спринта. Выберите Текущий объём, чтобы посмотреть расчёт по нынешним данным.
Обновление страницы и переключение режимов не восстанавливают отсутствующую историю.
Идеальная линия — ориентир равномерного уменьшения объёма, а не прогноз завершения задач.
Начальный объём равен сумме нынешних оценок всех задач спринта, включая закрытые. При изменении текущего состава или оценок идеальная линия также пересчитывается.

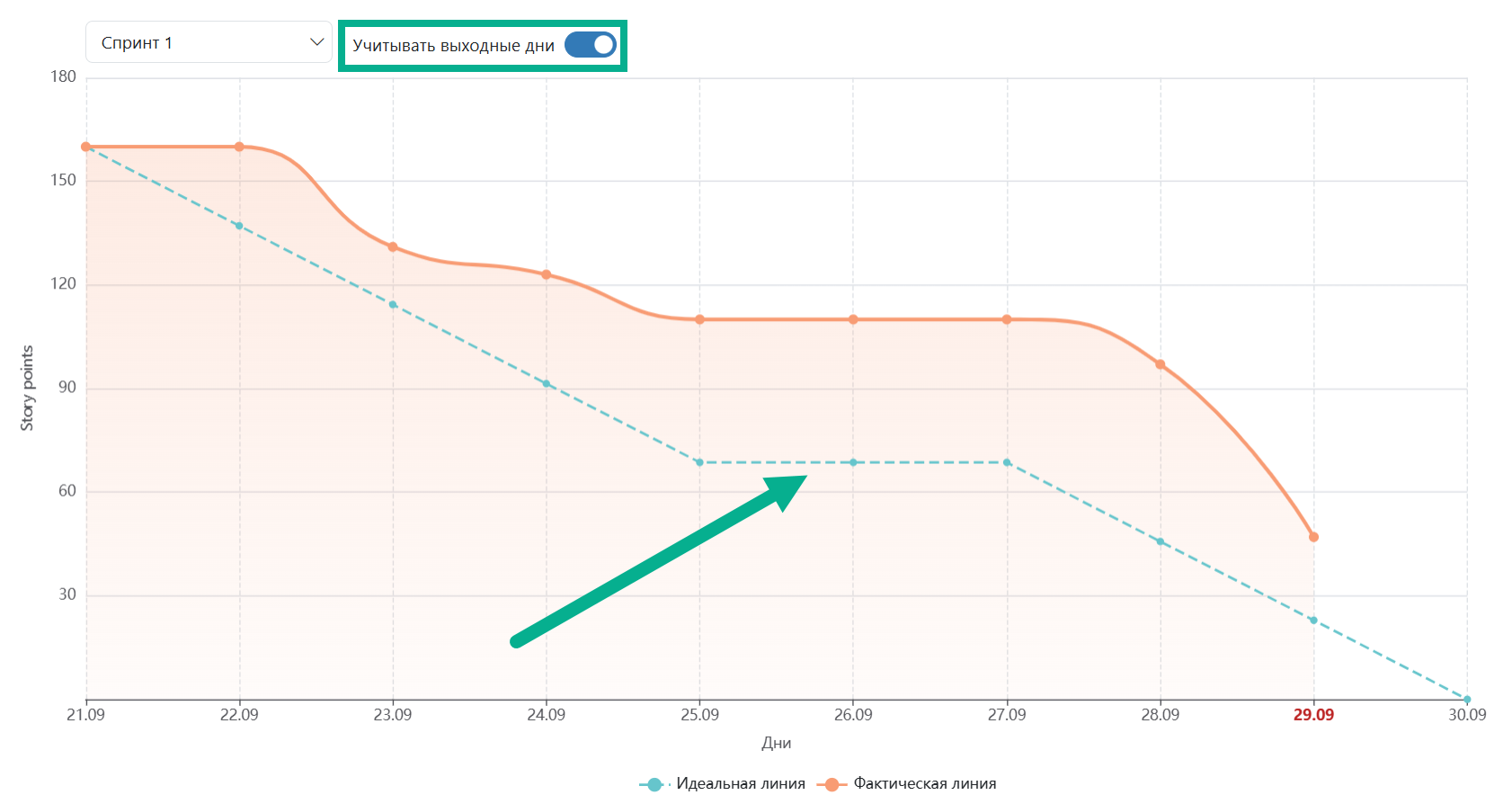

Параметр Учитывать выходные дни доступен только в этом режиме:
| Параметр | Построение линии |
|---|---|
| Выключен | Снижение равномерно распределяется по календарным дням. |
| Включён | Снижение распределяется по рабочим дням расписания FTE системы; в нерабочие дни значение сохраняется. |
Рабочим считается день с положительной продолжительностью в расписании FTE. Рабочие дни имеют одинаковый шаг снижения: короткий день не получает меньший вес. Личные расписания и отсутствия участников не суммируются.
Переключатель меняет только идеальную линию. Даты событий и фактический остаток остаются прежними. Если в периоде не больше одного рабочего дня, при включённом учёте выходных линия остаётся горизонтальной.

Идеальная линия строится от исходного объёма при запуске по зафиксированным плановым датам. Расчёт идёт по календарным дням; переключателя выходных здесь нет.
Добавление задач и переоценка не меняют исходный ориентир. Благодаря этому видно, насколько текущий объём отличается от принятого в начале.
Если спринт продолжается после плановой даты окончания, историческая фактическая линия продолжается до сегодняшней даты, а идеальная остаётся на нуле. После завершения история заканчивается фактической датой завершения. При досрочном завершении идеальная линия может закончиться выше нуля: её плановый срок не сокращается задним числом.
В режиме Текущий объём график отображается в пределах нынешних плановых дат спринта.

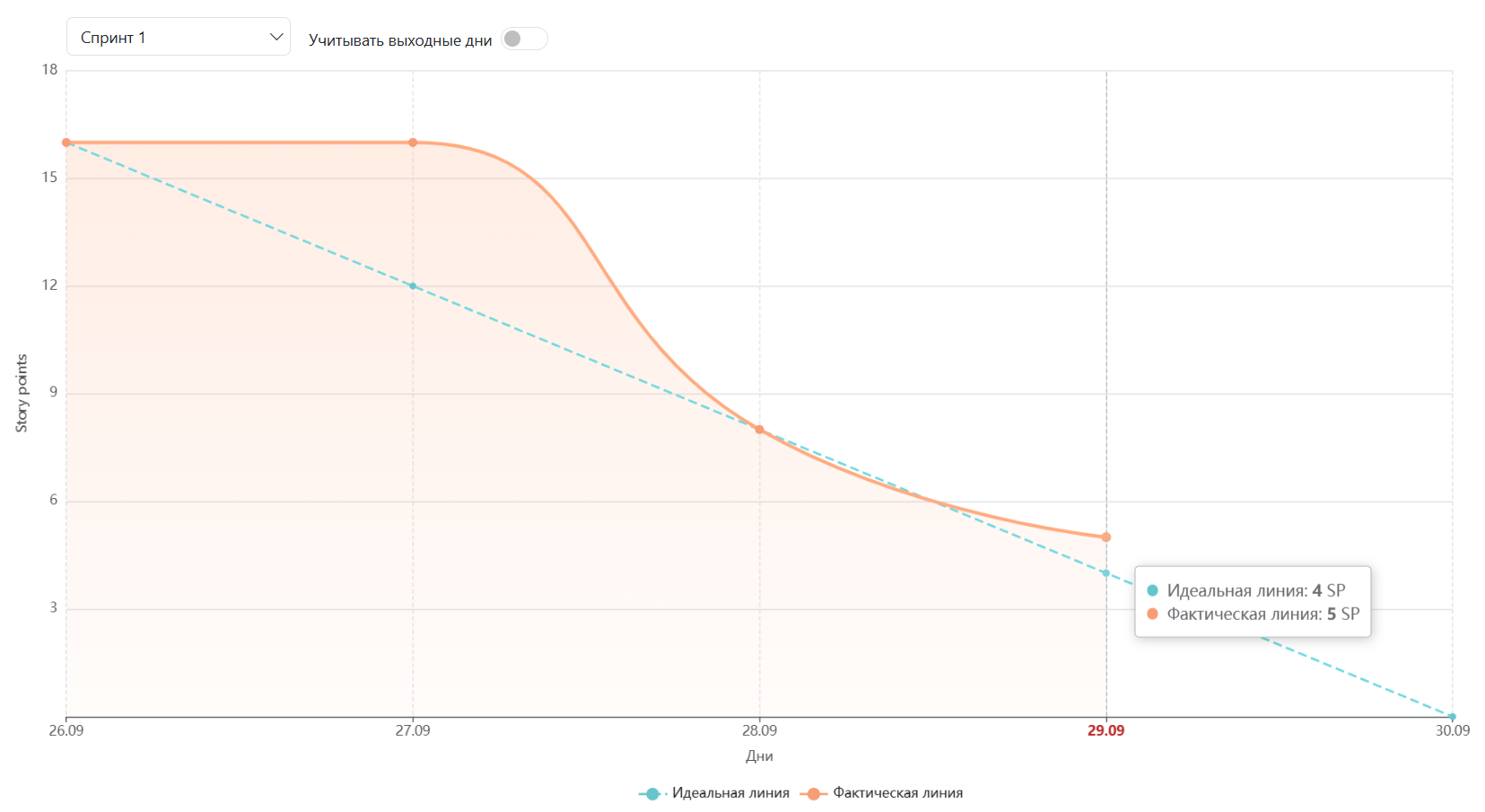

Наведите указатель на нужный день. Подсказка показывает значения линий в SP, изменение относительно предыдущей точки и события дня.
Включите Показывать легенду, чтобы видеть обозначения типов событий и значки событий на графике. Наведите указатель на значок: откроется список с временем, названием задачи, типом изменения и его вкладом в остаток и объём.
В карточке события изменение оценки показано как переход, например 3 → 5. Одна операция может содержать несколько причин — например, изменение оценки и закрытие задачи. Если за день задачи сначала закрывали, а затем открывали повторно, события будут видны даже при нулевом итоговом изменении остатка.
Из всплывающей карточки у значка можно открыть задачу по её названию. Для удалённой задачи переход недоступен.

События относятся к календарному дню в часовом поясе организации. В историческом режиме используется часовой пояс, сохранённый для этого спринта.
Линии между дневными точками сглажены. Точные значения и причины изменений смотрите в подсказке. Нажатием на название линии в легенде под графиком можно скрыть или снова показать её.
Что считается закрытием
Для расчёта важно, что задача стала неактивной. Название колонки или состояния, например «Готово», само по себе не определяет сгорание SP.
Если в вашем жизненном цикле отменённые задачи также становятся неактивными, они уменьшают остаток как закрытые. Учитывайте это при обсуждении выполненного результата.
После изменений используйте команду обновления представления. После редактирования карточки задачи, открытой из диаграммы, данные также перезагружаются автоматически.
| Наблюдение | Что проверить |
|---|---|
| Фактическая линия выше идеальной | Осталось больше SP, чем по равномерному ориентиру. Обсудите препятствия, размер задач и достижимость цели. |
| Фактическая линия долго горизонтальна | Возможно, работа идёт, но задачи ещё не закрыты, оценки нулевые или состояния обновляют с задержкой. |
| В истории одновременно выросли объём и остаток | В спринт добавили открытую работу или увеличили её оценку. |
| В истории остаток снизился, а объём не изменился | Проверьте события закрытия задач. |
| В истории одновременно снизились объём и остаток | Возможно, задачи исключили, перенесли или уменьшили их оценки. Это не обязательно выполнение работы. |
| Остаток равен нулю | Проверьте неоценённые открытые задачи, исключённую работу и цель спринта. Нулевой остаток сам по себе не подтверждает достижение цели. |
| После правки задач изменились прошлые точки | Проверьте выбранный режим: для Текущего объёма такой пересчёт ожидаем. |
Используйте диаграмму для ежедневного обсуждения и ретроспективы команды. Идеальная линия не является нормой индивидуальной производительности и не заменяет проверку готовности результата.
Подробнее о планировании и ведении спринтов — Бэклог и Scrum в Timetta.
