Компонент Календарь затрат проекта:
Права доступа
Для доступа к оценке затрат по проекту требуется набор прав для роли Управление проектами с активными гранулами «Проекты» и «Оценка затрат» (как минимум, «Просмотр»).
Для доступа к календарю затрат требуется набор прав для роли Управление проектами с активной гранулой «Финансовые сведения».
Календарь затрат предназначен для сравнения значений Оценки, Плана, Факта и Прогноза в разделах Затраты, Биллинг и Платежи.
Данные агрегируются по временным периодам: дням, неделям или месяцам.

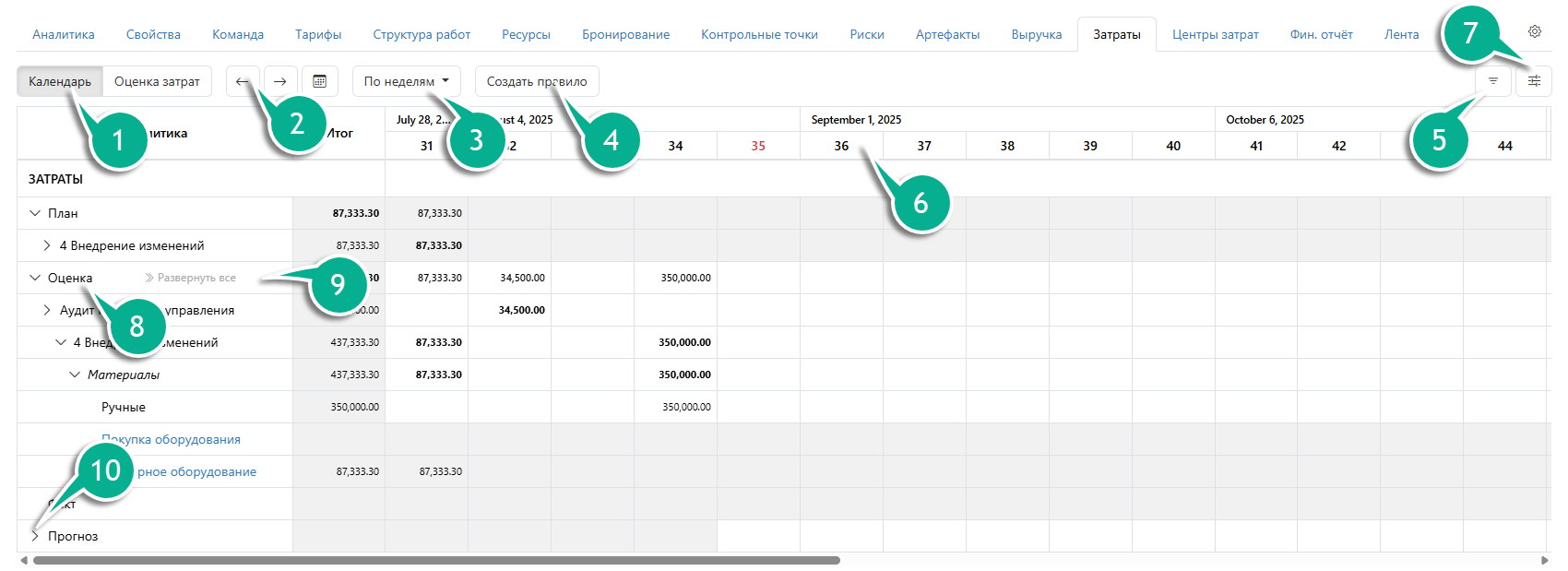

В календаре затрат есть следующие элементы:
Чтобы изменить состав календаря, нажмите кнопку Опции с иконкой ползунков в правой части панели. Изменения применяются сразу и сохраняются в текущем браузере.

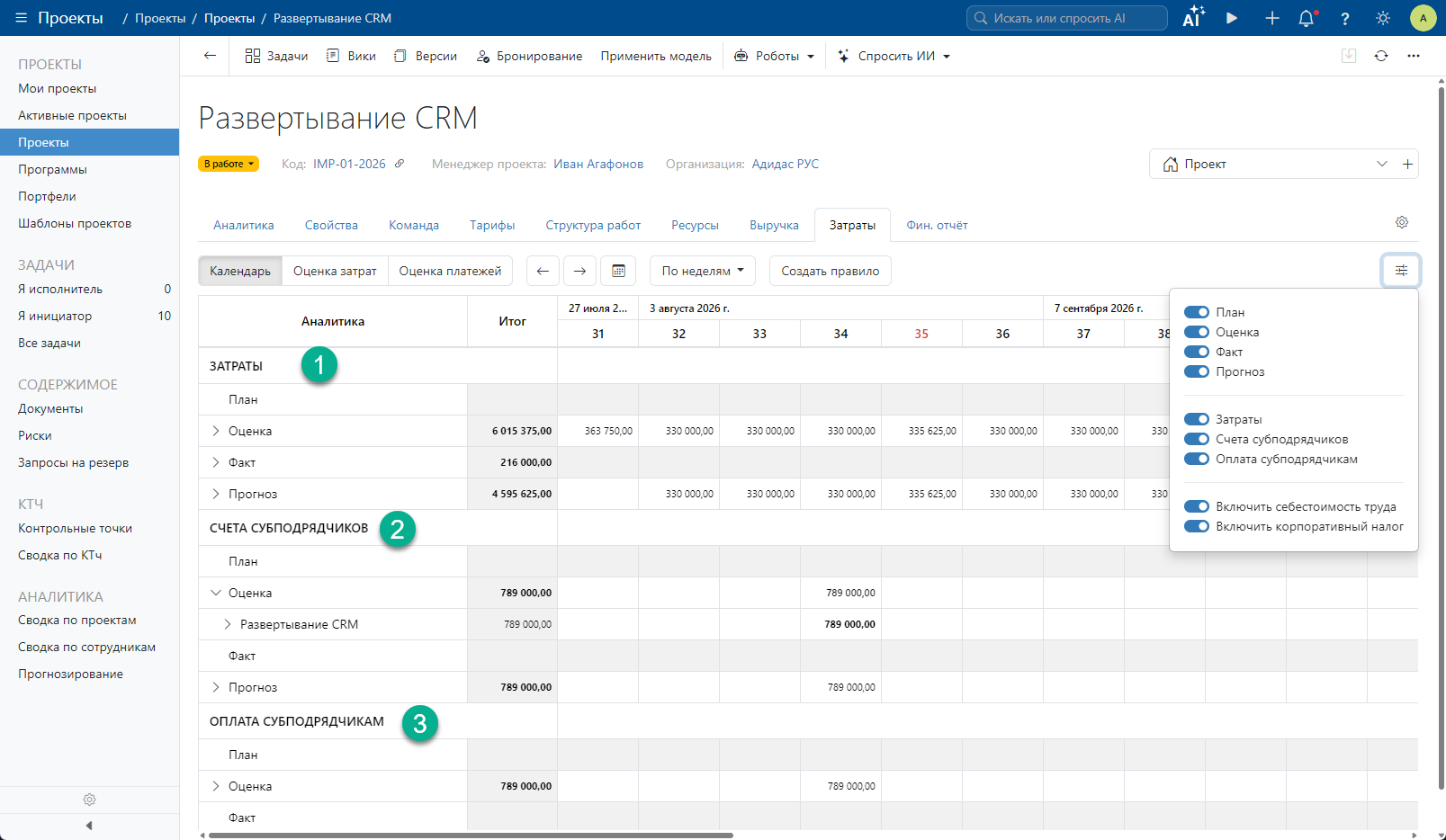

В меню доступны следующие настройки:
При первом открытии календаря отображаются все группы показателей и все разделы. Суммы с НДС включены, а себестоимость труда и дополнительные учётные статьи — отключены.
Себестоимость труда
При выключенной настройке рассчитанная себестоимость труда и фактические данные по учётным статьям себестоимости труда не отображаются. При этом вручную созданные значения Оценки затрат проекта и Оценки платежа субподрядчику, которым назначена учётная статья себестоимости труда, могут продолжать отображаться в календаре.
Биллинг и Платежи отражают только денежный поток по счетам субподрядчиков, а не все расходы проекта:
| Показатель | Затраты | Биллинг | Платежи |
|---|---|---|---|
| Оценка | Оценка затрат проекта для текущего проекта или версии по полю Дата. Себестоимость труда рассчитывается по Записям плана ресурсов. Также учитываются периодические затраты и данные Риск проекта. | Оценка платежа субподрядчику для текущего проекта или версии по полю Дата счета. Себестоимость труда субподрядчиков рассчитывается по Записям плана ресурсов. | Оценка платежа субподрядчику для текущего проекта или версии по полю Дата оплаты. Себестоимость труда субподрядчиков рассчитывается по Записям плана ресурсов. |
| План | Оценка затрат проекта из мастер-версии по полю Дата. Себестоимость труда рассчитывается по Записям плана ресурсов мастер-версии. Также учитываются периодические затраты и данные Риск проекта из мастер-версии. | Оценка платежа субподрядчику из мастер-версии по полю Дата счета. Себестоимость труда субподрядчиков рассчитывается по Записям плана ресурсов мастер-версии. | Оценка платежа субподрядчику из мастер-версии по полю Дата оплаты. Себестоимость труда субподрядчиков рассчитывается по Записям плана ресурсов мастер-версии. |
| Факт | Проводка по полю Дата — дате проводки. Учитываются автоматические и ручные проводки. Проводка отображается на указанной в ней работе, а при отсутствии работы — в строке Прочий факт. | Строка входящего счёта, если связанный Входящий счёт находится в состоянии Оплачен. Для распределения по календарю используется поле Дата входящего счёта. Связи с работой нет, поэтому данные отображаются в строке Прочий факт. | Строка входящего счёта, если связанный Входящий счёт находится в состоянии Оплачен. Для распределения по календарю используется поле Дата оплаты. Связи с работой нет, поэтому данные отображаются в строке Прочий факт. |
| Прогноз | Проводки с датой до границы расчёта прогноза и данные Оценки начиная с этой границы. Для данных Риск проекта учитывается остаток риска. | Строки входящих счетов с датой счёта до границы расчёта прогноза и данные Оценки по полю Дата счета начиная с этой границы. | Строки входящих счетов с датой оплаты до границы расчёта прогноза и данные Оценки по полю Дата оплаты начиная с этой границы. |
Особенности расчёта
Прочие показатели
Строки «Прочий факт» и «Прочий план» появляются, когда данные нельзя показать на конкретной работе текущего проекта или версии:
Чтобы отобразить скрытые данные, нажмите на иконку глаза в строке «Прочий факт» или «Прочий план».
В структуре работ календаря отображаются:
Пример:
Если в проекте есть фактические данные по работам, которых нет в текущей открытой версии, они отображаются в строке «Прочий факт» без разбивки по конкретным работам.
Если в мастер-версии есть плановые данные по работам, отсутствующим в текущей версии или проекте, они отображаются в строке «Прочий план» без детализации.
