Общие сведения
Надёжность и безопасность
Покупка лицензии
Начало работы
Роли в системе
Проекты
Концепции
Компоненты
Инструкции
Задачи
Финансы
Ресурсы
Таймшиты
Клиенты
Вики
Затраты
Отчёты и аналитика
Типы отчётов
Использование отчётов
Группировка данных источника
Группировка данных в отчёте
Типы виджетов
Общие отчёты и шаблоны
Настройка отчёта
Экспорт отчётов
Пользовательские настройки отчёта
Вычисляемые поля
Особые колонки отчётов с временными рядами
Использование панелей мониторинга
Публикация панелей
Панели сущностей
Фильтры источников данных
Отчёты по сущностям
FAQ
Настройка и администрирование
Типовой порядок настройки системы
Интеграция с Mattermost
Язык формул и выражений
Язык шаблонов
API
Общие сведения
Аутентификация
Примеры использования API
Справочник API
Reporting API
Рекомендации по работе с Reporting API
Ограничения
Timetta MCP Server
On-premises
История изменений
2026
Термины и определения

Принципы прогнозирования

Обновлено: 15.07.2025

Общие сведения

Прогноз — набор производных показателей, который рассчитывается на основе фактических данных по закрытым периодам и оценочных данных по открытым и будущим периодам.

Прогноз используется, чтобы показать ожидаемый итог по проекту с учётом уже накопленного подтверждённого факта и актуальной оценки оставшихся работ.

Период прогнозирования — настройка, которая определяет базовую календарную границу для расчёта прогноза.

Доступные значения периода прогнозирования:

  • Текущий день — точка прогноза соответствует текущему дню;
  • Начало текущей недели — точка прогноза соответствует началу текущей недели;
  • Начало текущего месяца — точка прогноза соответствует началу текущего месяца.

Важно

Период прогнозирования не следует путать с учётным или финансовым периодом.
Период прогнозирования используется только для расчёта прогнозных показателей и определения границы между фактом и оценкой.

Общий принцип расчёта:

Прогноз = Факт за закрытые периоды (до точки прогнозирования) + Оценка за открытые и будущие периоды

Пример расчёта

Факт по проекту за закрытые периоды = 1 000 р.
Оценка по проекту за открытые и будущие периоды = 2 000 р.
Прогноз по проекту = 1 000 р. + 2 000 р. = 3 000 р.

Точка прогноза

Точка прогноза — момент времени, который разделяет фактические и оценочные показатели прогноза.

Точка прогноза зависит от текущей даты, настроек периода прогнозирования и лага закрытия периода. Период прогнозирования определяет базовую календарную границу прогноза: текущий день, начало текущей недели или начало текущего месяца. Подробнее — Системные настройки.

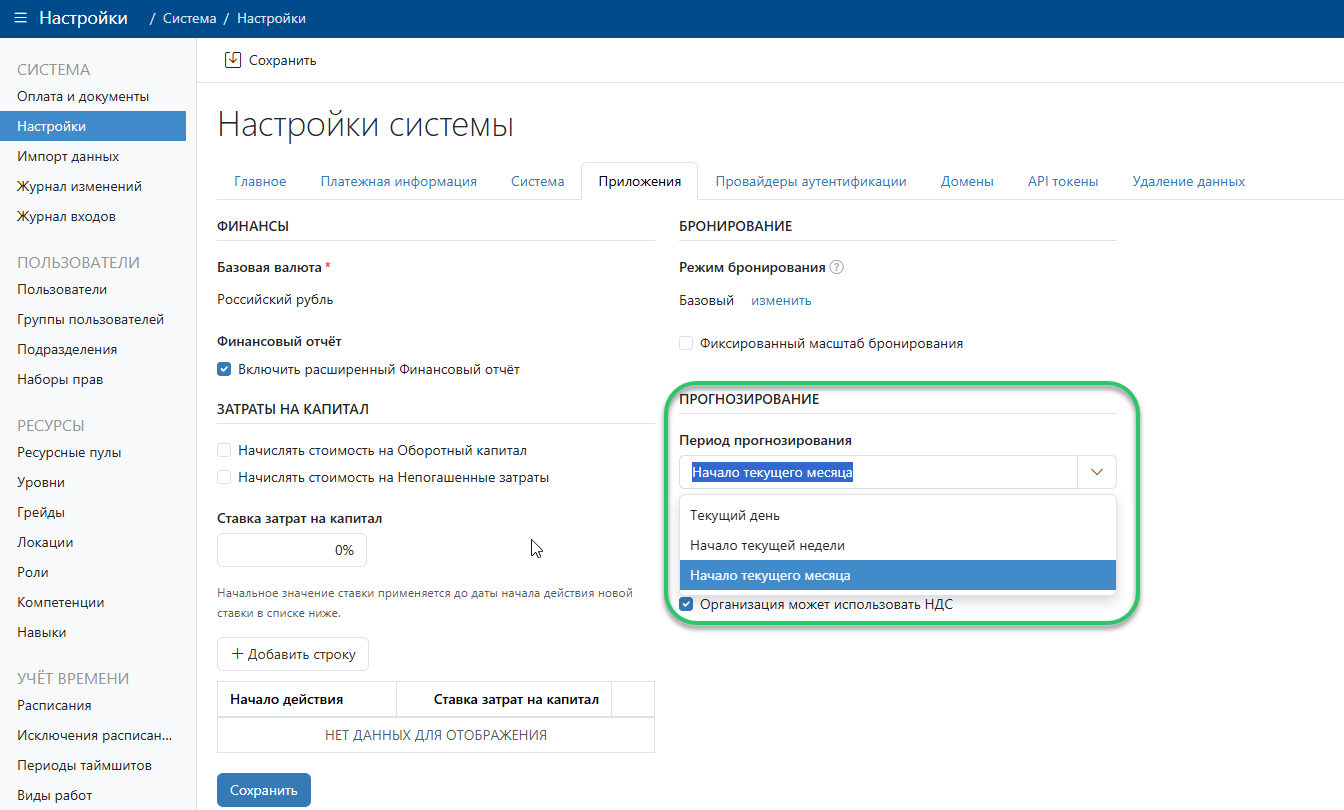

Настройка периода прогнозирования

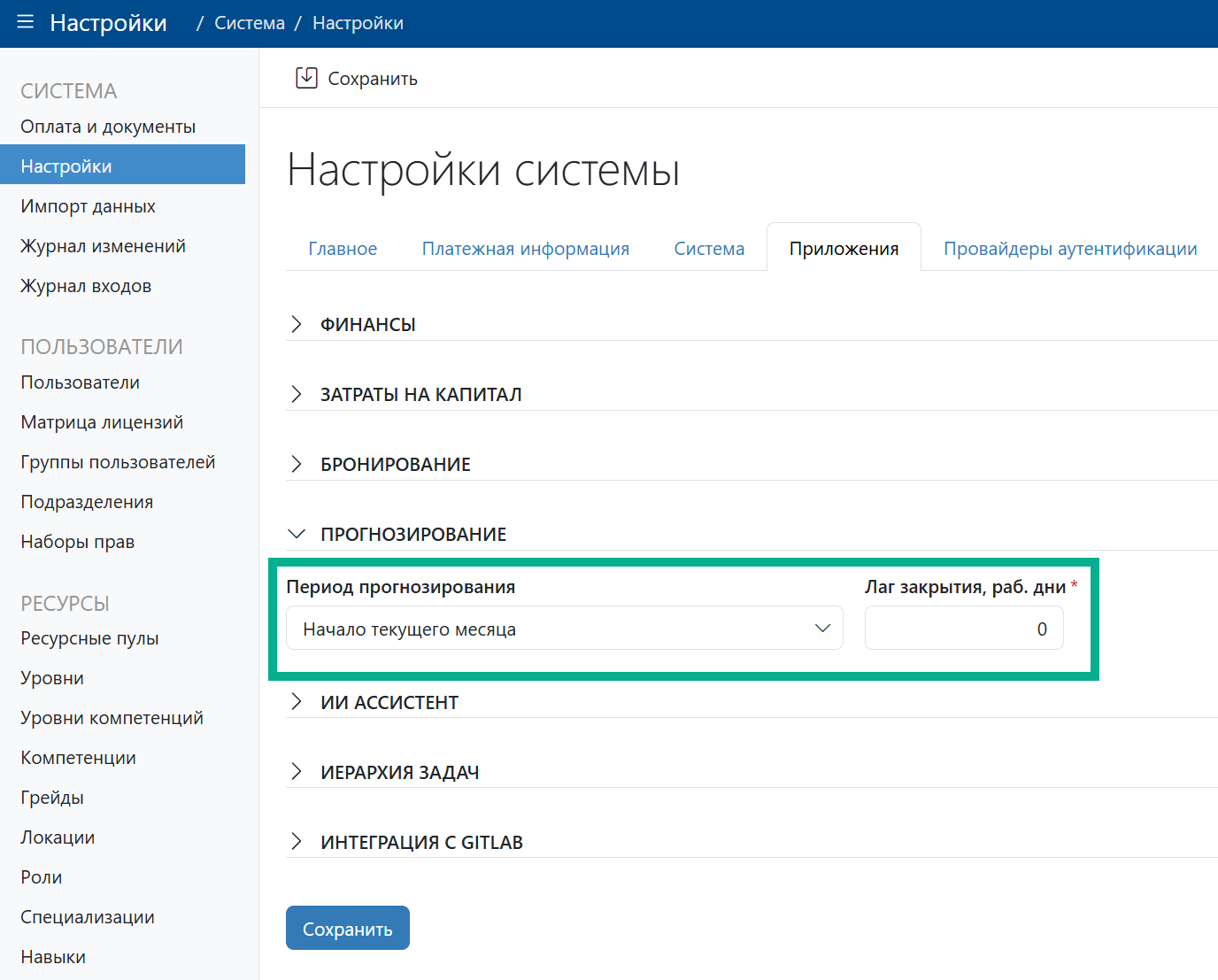

Предположим, что на уровне системы настроен период прогнозирования со значением Начало текущего месяца и нулевым лагом закрытия. Тогда показатели типа Прогноз рассчитываются как сумма двух составляющих:

Прогноз = Факт за периоды до начала текущего месяца + Оценка с начала текущего месяца и далее

Начало текущего месяца — отсечка прогнозирования. В обычных версиях проекта точка прогноза пересчитывается со временем. В снапшоте она фиксируется на момент создания снимка.

В марте:

Точка прогноза в марте

В апреле:

Точка прогноза в апреле

Лаг закрытия периода

В реальной работе фактические данные за период могут быть готовы не сразу после его календарного окончания.

Например, после окончания месяца сотрудники ещё могут списывать часы, руководители — утверждать табели, а PMO — проверять и корректировать данные.

Чтобы прогноз не строился на неполном факте, в системе используется лаг закрытия периода.

Лаг закрытия периода — количество рабочих дней после окончания периода, в течение которых завершившийся период ещё считается открытым для прогноза.

Если лаг ещё не прошёл, точка факта остаётся на начале предыдущего периода. Поэтому завершившийся календарный период временно считается открытым, и в прогнозе используется оценка.

Например:

  • период прогнозирования — месяц;
  • лаг закрытия — 5 рабочих дней;
  • текущая дата — 2 апреля.

В этом случае март календарно уже закончился, но для расчёта прогноза он ещё считается открытым. Поэтому система использует:

  • за февраль и более ранние закрытые месяцы — факт;
  • за март — оценку;
  • за апрель и будущие месяцы — оценку.

После окончания лага март становится закрытым периодом, и система начинает использовать по нему факт.

Использование

  • Создание версии из прогноза. В проекте можно создать новую версию на основе актуального прогноза. Подробнее — Создание версий проекта.
  • Снапшот. Снапшот фиксирует прогнозные показатели на момент создания снапшота. Подробнее — Снапшот проекта.

Прогнозные показатели помогают точнее анализировать динамику проекта.

Снапшот — состояние версии, в котором были зафиксированы прогнозные показатели.

Содержание

Общие сведения Точка прогноза Лаг закрытия периода Использование
Спросить ИИ Получить ответ по материалам документации
Введите запрос для поиска по документации
Ничего не найдено, уточните запрос
AI

Похоже, вам удобнее русский язык. Перейти на русскую версию?
