Общие сведения
Надёжность и безопасность
Покупка лицензии
Начало работы
Роли в системе
Проекты
Концепции
Компоненты
Инструкции
Задачи
Финансы
Ресурсы
Таймшиты
FAQ
Клиенты
Вики
Затраты
Отчёты и аналитика
Типы отчётов
Использование отчётов
Группировка данных источника
Группировка данных в отчёте
Типы виджетов
Общие отчёты и шаблоны
Настройка отчёта
Экспорт отчётов
Пользовательские настройки отчёта
Вычисляемые поля
Особые колонки отчётов с временными рядами
Использование панелей мониторинга
Публикация панелей
Панели сущностей
Фильтры источников данных
Отчёты по сущностям
FAQ
Настройка и администрирование
Типовой порядок настройки системы
Интеграция с Mattermost
Язык формул и выражений
Язык шаблонов
API
Общие сведения
Аутентификация
Примеры использования API
Справочник API
API для структуры проекта
Reporting API
Рекомендации по работе с Reporting API
Ограничения
Timetta MCP Server
On-premises
История изменений
2026
Термины и определения

Заполнение ресурсного плана

Обновлено: 21.07.2025

Работа с оценкой ресурсного плана

Формирование ресурсного плана зависит от типа планирования в проекте:

  • При ручном планировании ресурсный план заполняется только вручную через вкладку Ресурсы. Он не зависит от работ проекта.
  • При автоматическом планировании ресурсный план может заполняться вручную, а также автоматически при изменении работ проекта на вкладке Структура работ. Подробнее — Автоматический режим.

Для заполнения ресурсного плана вручную нужно:

  1. Перейти в карточку проекта в области Проекты и открыть вкладку Ресурсы.
  2. Выбрать масштаб (дни, недели, месяцы) и единицу планирования (часы, проценты, FTE, дни).
  3. Развернуть нужную строку ресурса.
  4. Выделить нужную ячейку и ввести планируемое количество часов (или других единиц планирования) с учётом выбранного масштаба.

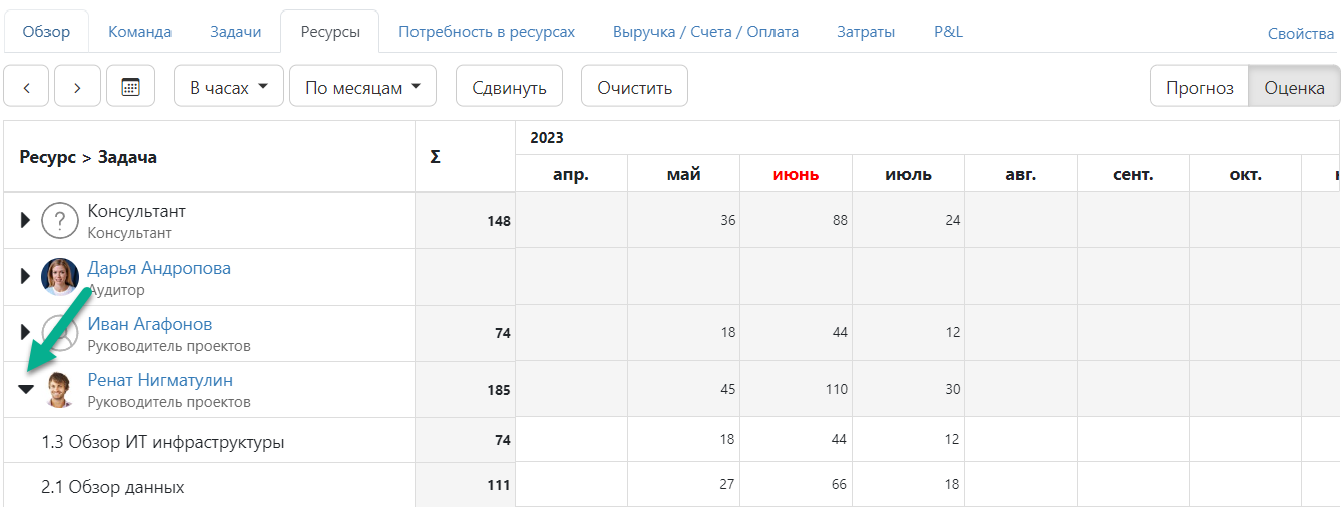

Ресурсный план проекта

Совет

  • Чтобы скопировать значение ячейки в соседние, следует выделить ячейку и потянуть за квадрат в её правом нижнем углу.
  • Чтобы быстро скопировать значение во все ячейки справа, следует выделить ячейку и два раза нажать на квадрат в правом нижнем углу.

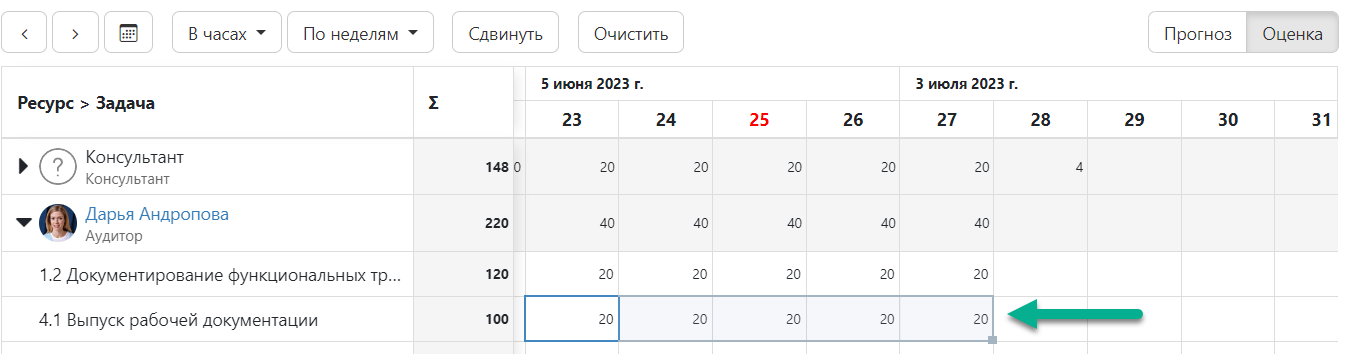

    Быстрое копирование ячейки ресурсного плана

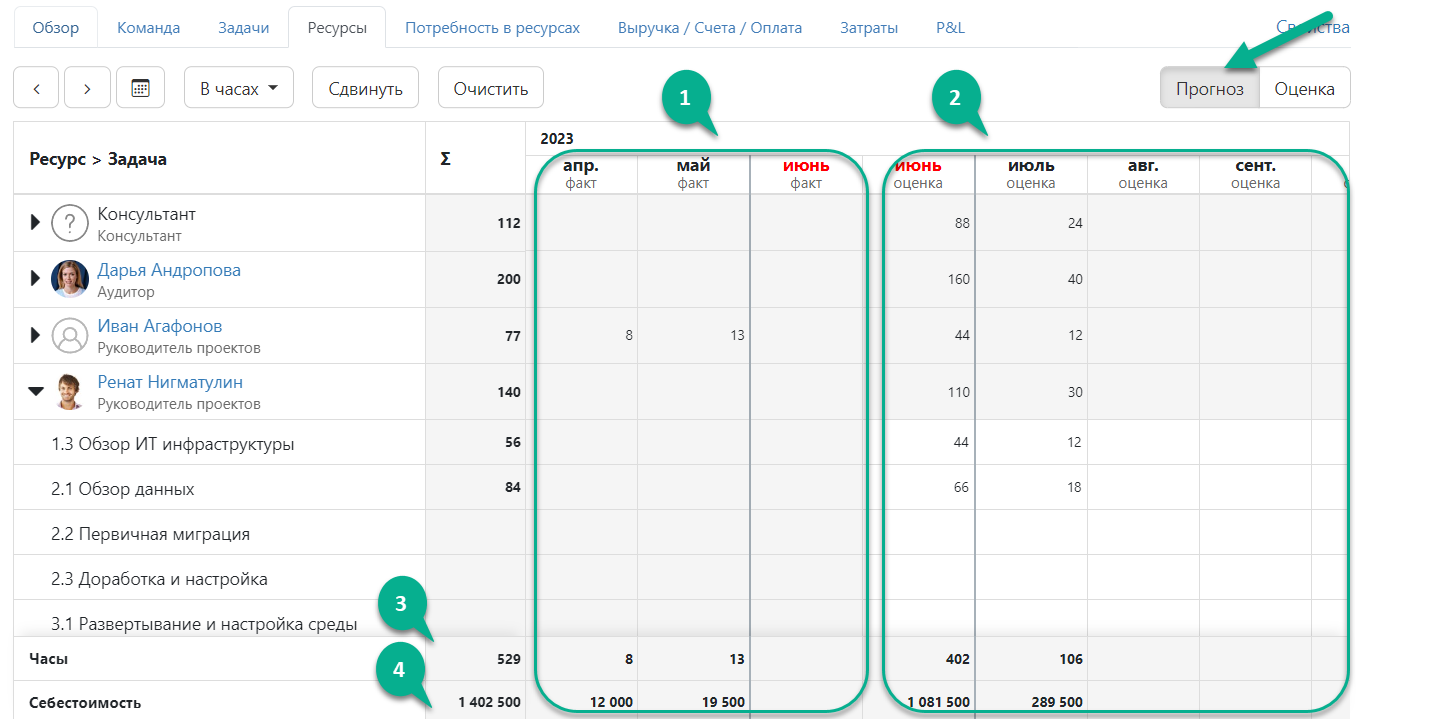

Работа с прогнозом ресурсного плана

Прогноз ресурсного плана делится на две области:

  • Фактические данные — уже учтённые и недоступные для редактирования.
  • Оценочные данные — будущие значения, доступные для редактирования.

Ресурсный план проекта

Оценочные данные прогноза редактируются так же, как и данные представления Оценка ресурсного плана.

Масштаб в представлении Прогноз задаётся автоматически и зависит от настроек системы.

Период прогнозирования настраивается Администратором системы. Он общий для всех пользователей в рамках абонента.

Подробнее — Прогноз ресурсного плана.

Содержание

Работа с оценкой ресурсного плана Работа с прогнозом ресурсного плана
