Общие сведения
Надёжность и безопасность
Начало работы
Обзор системы
Проекты
Концепции
Компоненты
Инструкции
Ресурсы
Таймшиты
Финансы
Клиенты
Биллинг
Затраты
Отчёты и аналитика
FAQ
Типы отчётов
Использование отчётов
Группировка данных источника
Группировка данных в отчёте
Типы виджетов
Общие отчёты и шаблоны
Настройка отчёта
Экспорт отчётов
Пользовательские настройки отчёта
Вычисляемые поля
Выражения вычисляемых полей
Особые колонки отчётов с временными рядами
Использование панелей мониторинга
Публикация панелей
Фильтры источников данных
Настройка и администрирование
Типовой порядок настройки системы
Жизненные циклы и воркфлоу
On-premises
API
История изменений
Термины и определения

Критический путь проекта

Обновлено: 15.07.2025

Назначение

Критический путь — это последовательность связанных работ, которая определяет дату окончания проекта (иногда также дату начала).

Смещение вправо (задержка) любой из входящих в критический путь работ приведёт к увеличению длительности проекта (изменению даты его окончания).

Примечание

Дата окончания проекта определяется датой окончания последней работы, входящей в критический путь.

Отображение критического пути

Для отображения критического пути необходимо:

  1. Открыть вкладку Структура работ.

  2. Включить представление Таймлайн.

  3. Выбрать опцию Показывать критический путь.

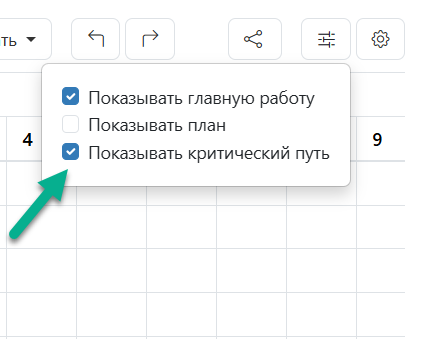

    Показывать критический путь проекта
    На таймлайне связанные работы критического пути и связи между ними подсвечиваются красным цветом:

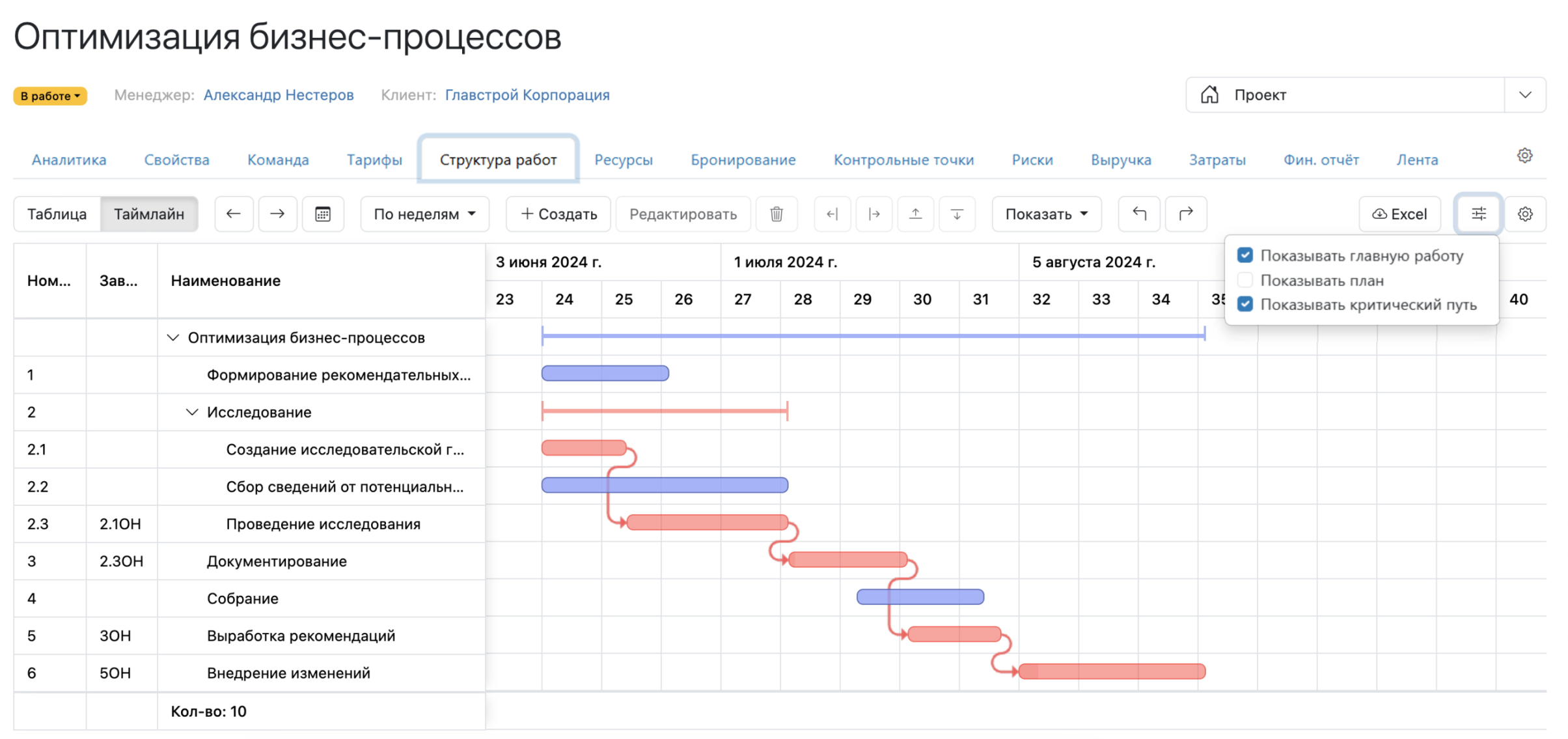

    Критический путь проекта

Особенности

Изменение и размер критического пути

Критический путь состоит из связанных работ, следующих друг за другом без перерывов (нулевой лаг).

Если между работами появляется хотя бы один свободный день, последовательность разрывается. Все работы по левую сторону от разрыва исключаются из критического пути:
Изменение критического пути проекта

Примечание

Критический путь определяется расписанием проекта. Выходные дни в расписании считаются нулевым лагом.

Критический путь может состоять из одной работы. Такая работа завершает проект, но при этом не связана с предшествующей задачей, за которой следует день в день:
Критический путь из одной задачи

Количество критических путей в проекте

В одном проекте может быть несколько критических путей. Они не будут связаны между собой, но дата окончания последней работы в них будет равна дате окончания проекта:
Несколько критических путей в проекте
