Таймлайн работ проекта — представление иерархической структуры работ (ИСР) в виде диаграммы Ганта. Таблица и таймлайн показывают одни и те же работы. Переключение представления не меняет данные или режим планирования.
Таймлайн помогает видеть календарные интервалы, зависимости, суммарные работы и вехи, сравнивать текущие сроки с планом и редактировать расписание на диаграмме.
Определения работ, их свойства и общие команды описаны в статье Иерархическая структура работ (ИСР). Правила расчёта — в статье Планирование проекта.
Права доступа
Для доступа требуется набор прав для роли Управление проектами с активной гранулой «Структура работ». Возможность редактирования зависит от прав и доступности выбранного плана для изменения.
В карточке проекта откройте Структуру работ и переключитесь на Таймлайн.

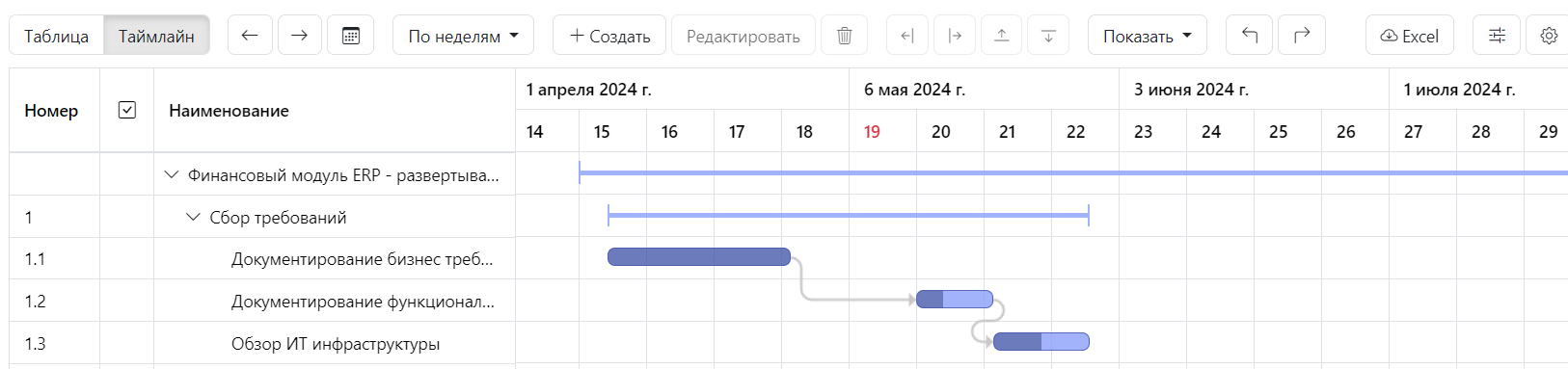

Слева находится таблица работ, справа — календарная диаграмма. Панель навигации позволяет менять масштаб, переходить между периодами и к выбранной дате. Состав колонок таблицы настраивается через Изменить представление. На панели также доступен фильтр.
Создание, открытие карточки, удаление, изменение вложенности, сворачивание структуры, отмена, повтор и экспорт — общие команды ИСР. Их описание приведено в статье о структуре работ.

Значение связано с отношением фактических часов к оценке. Это показатель трудозатрат, а не самостоятельная оценка готовности результата. Определение полей Процент завершения и Выполнено приведено в статье об ИСР.
В меню Опции можно включить или скрыть:
Плановые полосы показываются при наличии соответствующих данных. В представлении по общей ссылке отображение плана зависит от того, включён ли план в параметры доступа. Изменение этих опций управляет отображением и не пересчитывает расписание.
Перетащите полосу целиком влево или вправо. Для вехи перемещается её маркер.
Перенос устанавливает ограничение SNET на запрошенную дату начала и запускает пересчёт. У обычной работы сохраняется длительность. Если зависимости, календарь или другие ограничения не позволяют начать в выбранный день, система рассчитает допустимое положение.
Связи и их смещения при переносе сохраняются. Окно выбора между изменением смещения и удалением зависимостей не используется.
У обычной вложенной работы доступны маркеры по краям полосы:
Итоговые даты учитывают календарь и зависимости. Изменение границы не создаёт отдельного ограничения на окончание.
У вех и суммарных работ маркеров изменения длительности нет.
Перетащите полосу вложенной суммарной работы. Система установит SNET у этой группы и пересчитает её содержимое.
Вложенные работы сохраняют собственные ограничения и зависимости. Они не обязательно сдвинутся на одинаковое число дней: промежутки могут сократиться, а сильное ограничение может удержать часть работ на прежнем месте. Сроки группы определяются полученным результатом.
Главная работа и режим просмотра
Главную работу проекта нельзя перетаскивать на таймлайне; маркеры изменения её границ также отсутствуют. В режиме только для чтения изменение дат и создание связей недоступны.
В ручном режиме переносы и изменения длительности не меняют даты и часы ресурсного плана. В автоматическом режиме ресурсный план пересчитывается вместе с работами по правилам их типов.
Полное описание каскада, ограничений и календарей — Планирование проекта.
По концам линии можно определить тип зависимости. Иллюстрации ниже показывают её направление; конкретные даты зависят также от смещения и календарей.

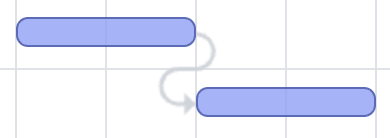

Окончание — начало (FS): линия идёт от окончания предшественника к началу последующей работы.

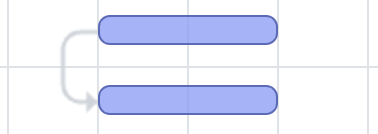

Начало — начало (SS): линия соединяет начала работ.

Окончание — окончание (FF): линия соединяет окончания работ.

Начало — окончание (SF): линия идёт от начала предшественника к окончанию последующей работы.

Правила четырёх типов, положительных и отрицательных смещений и нескольких предшественников описаны в Планировании проекта.
Для создания связи используйте доступные маркеры начала или окончания работы и протяните связь к соответствующему маркеру другой работы. Выбранные концы определяют тип зависимости.
Для точного редактирования откройте карточку зависимой работы и раздел Зависимости. В нём задаются предшественник, тип связи и смещение. Здесь же можно удалить ненужную связь.
Суммарную работу нельзя связывать с её собственными потомками. Система также проверяет остальные ограничения допустимости связей. Отсутствие доступного маркера означает, что такое действие в текущем состоянии недоступно.
После изменения зависимости система пересчитывает расписание. Линия не означает, что работы обязательно стоят вплотную: другие предшественники или SNET могут оставлять промежуток.
Рассчитанное положение может отличаться от запрошенного из-за начала проекта, собственного или унаследованного SNET, зависимостей и календарей.
Проверьте ограничения в карточке работы, её предшественников и ограничения вышестоящих групп. Чтобы снять собственную нижнюю границу начала, выберите ASAP в карточке вложенной работы. Это не отменяет остальные условия планирования.
