Общие сведения
Надёжность и безопасность
Начало работы
Учёт времени
Управление проектами
Инструкции
Управление задачами
Управление ресурсами
Управление финансами
Управление затратами
Управление биллингом
Управление клиентами
Настройка и администрирование
Типовой порядок настройки системы
Жизненные циклы и воркфлоу
Отчёты и аналитика
FAQ
Типы отчётов
Использование отчётов
Группировка и суммирование данных источника
Группировка данных в отчёте
Типы виджетов
Общие отчёты и шаблоны
Настройка отчёта
Экспорт отчётов
Пользовательские настройки отчёта
Вычисляемые поля
Выражения вычисляемых полей
Использование панелей мониторинга
Публикация панелей
Фильтры источников данных
On-premises
API
История изменений
Термины и определения

Структура проектов и модели управления

Обновлено: 19.08.2025

В системе поддерживаются три модели управления проектами:

  • Каскадная (Waterfall)
    • Классический последовательный подход
    • Чёткое планирование всех этапов заранее
  • Гибкая (Agile)
    • Итеративный подход с короткими циклами
    • Возможность адаптации к изменениям
  • Гейтовая (Stage-Gate)

Модели можно как использовать по отдельности, так и комбинировать внутри одного проекта. Такой подход обеспечивает гибкость, но требует работы с множеством сущностей, а также понимания связей между ними.

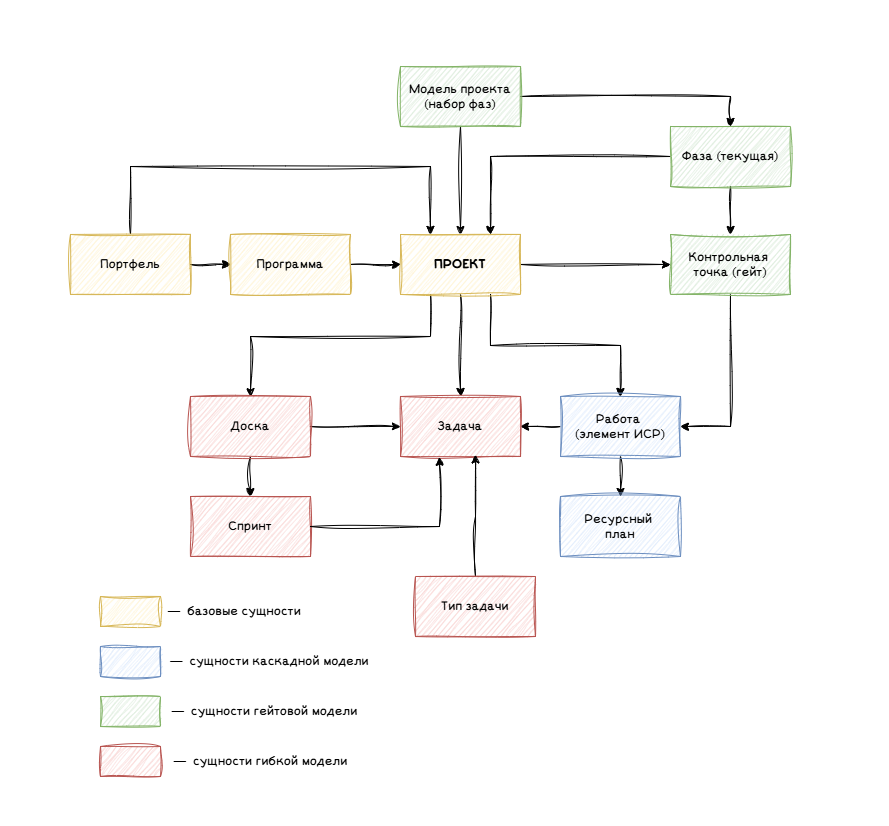

Структура данных для управления проектами

Структура проектов

Базовые сущности

  • Портфель — набор проектов, ориентированный на достижение стратегических целей комании. Может включать отдельные проекты, программы, а также другие портфели.
    Пример: «Портфель блока ИТ».
  • Программа — группа взаимосвязанных проектов с единым бюджетом и общей целью.
    Пример: «Внедрение ERP».
  • Проект — временная деятельность, направленная на создание уникального продукта, услуги или результата в заданные сроки.
    Пример: «Внедрение финансового модуля ERP».

Проект — ключевая сущность в системе. К нему привязываются учёт времени, счета, акты, бюджет и другие данные.

Сущности каскадной модели

  • Работа (элемент ИСР, иерархической структуры работ) — задача, веха или этап, полученные в результате декомпозиции плана. Может отображаться в виде иерархии (структурная декомпозиция) или таймлайна (диаграмма Ганта).
  • Ресурсный план — повременная оценка трудозатрат и себестоимости, необходимых для выполнения работ.

ИСР и ресурсный план формируют основу для бюджета проекта. Другого способа корректно оценить трудозатраты и себестоимость нет.

При этом создавать иерархию работ необязательно. Достаточно использовать одну автоматически сформированную суммарную работу и просто учитывать для неё рабочее время, оценивать трудозатраты и экономику.

Сущности гейтовой модели

  • Модель проекта — предопределённый набор фаз и контрольных точек. Можно создать несколько моделей и применять их к разным проектам.
  • Фаза — этап проекта или программы. Выбирается из справочника «Фазы проектов».
  • Контрольная точка — ключевой момент проекта, фиксирующий завершение важного этапа или достижение значимого результата.
    • Этапная контрольная точка (гейт) обязательна для перехода к следующей фазе реализации.

Контрольные точки могут быть связаны с вехами в структуре работ, что обеспечивает интеграцию гейтовой и каскадной моделей управления.

Сущности гибкой модели

  • Задача — атомарная работа. В Scrum должна быть выполнена в течение одного спринта.
  • Тип задачи — определяет классификацию и жизненный цикл задачи.
  • Доска — рабочее пространство для управления задачами.
  • Спринт — фиксированный период работы (обычно 1–4 недели). Привязан к доске.

Каждая задача обязательно связана с проектом и его работой, что обеспечивает интеграцию каскадной и гибкой моделей управления.

Типы досок по отношению к проекту:

  • Проектная — отображает задачи конкретного проекта.
  • Комбинированная — отображает задачи по фильтрам из разных проектов.

Форматы досок:

  • Kanban-доска — набор колонок по состояниям. Можно создавать произвольные колонки.
  • Scrum-доска (скоро) — предполагает организацию бэклога и использование спринтов. Задача может принадлежать только одному спринту.

Сценарии использования досок:

  • Работа с доской и спринтами в рамках одного проекта. Например, это может быть проект разработки, в котором задействована выделенная команда.
  • Работа с объединённой доской и спринтами для нескольких проектов. Например, это может быть доска команды внедрения, которая ведёт сразу несколько проектов.

Дополнительные поля и классифкаторы

С помощью настройки можно добавить дополнительные поля (например, номер договора, куратор) и классификаторы (тип, важность) в следующие сущности:

  • Проект
  • Программа
  • Портфель
  • Работа проекта
  • Задача
  • Контрольная точка

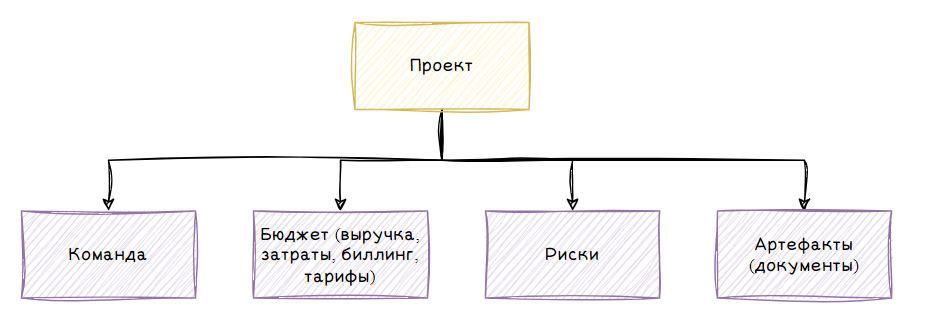

Информационное наполнение проекта

Кроме структуры, проект включает следующее информационное наполнение:

  • Команда — набор ресурсов: пользователей, универсальных ресурсов, подразделений, вакансий (скоро).
  • Бюджет — включает оценку выручки, затрат, себестоимости, биллинга, а также тарифы, правила периодических затрат, финансовые риски.
  • Риски — потенциальные события или условия, которые могут повлиять на достижение целей.
  • Артефакты — документы в структурированном или слабо структурированном виде. Например, паспорт, запросы изменений, регулярные отчёты.

Контент проекта

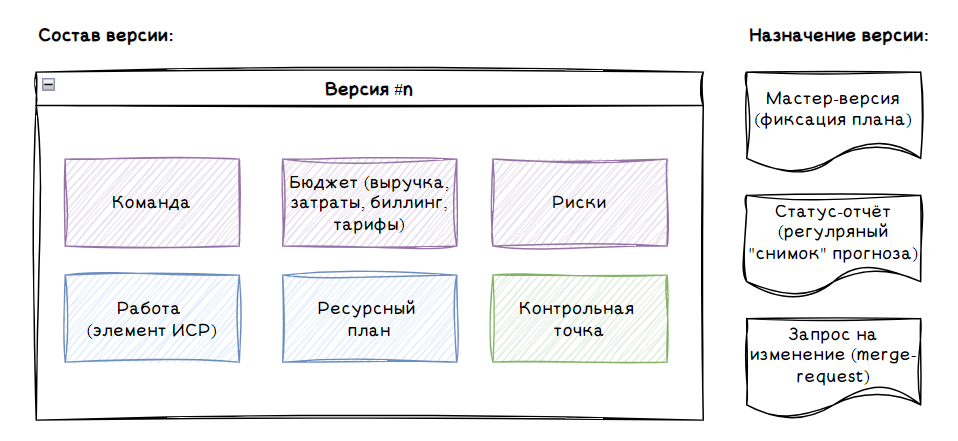

Версионирование проекта

Версионирование — создание альтернативных версий содержимого проекта. Цели использования версий:

  • Фиксация плана — мастер-версия.
  • Сценарный анализ — подготовка альтернативных вариантов проекта.
  • Процесс актуализации прогноза — регулярные статус-отчёты на определённый момент времени.
  • Работа с запросами на изменение — изменение в виде новой версии может быть «влито» в основной проект.

Версии проектов
